Budowa kościoła 2006
kwiecień

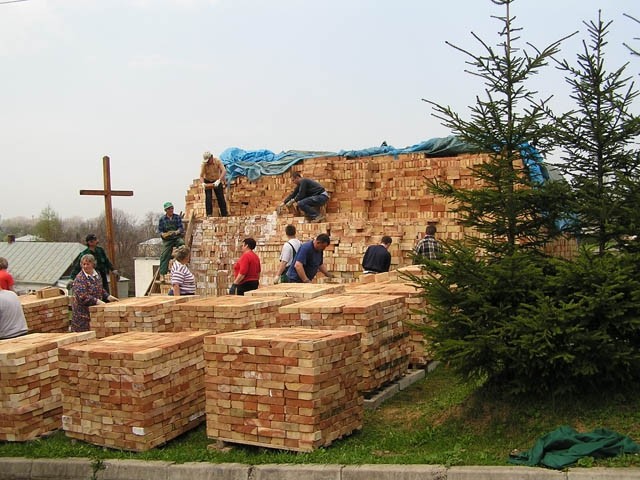

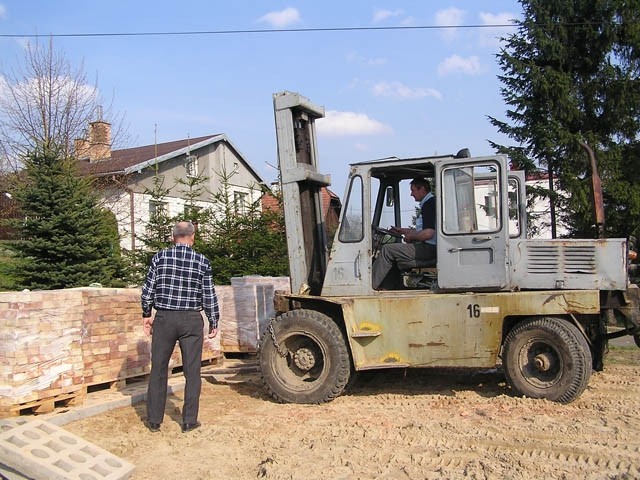

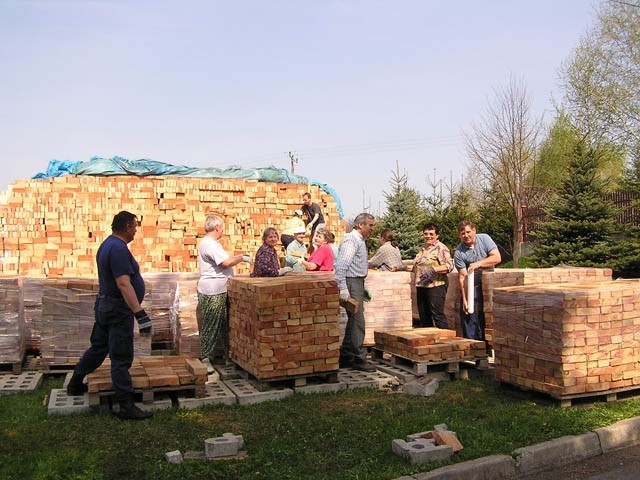

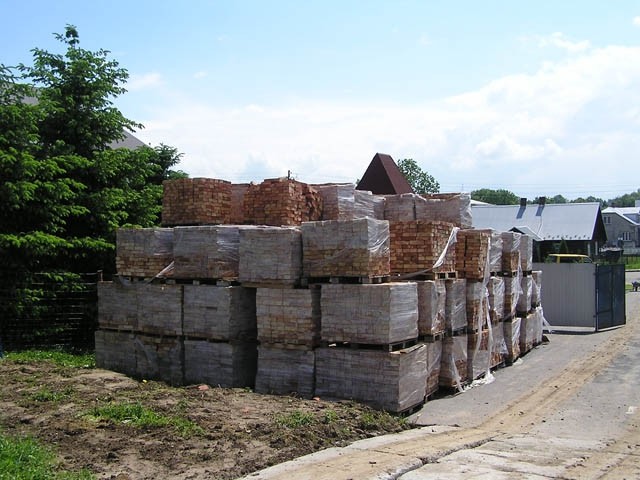

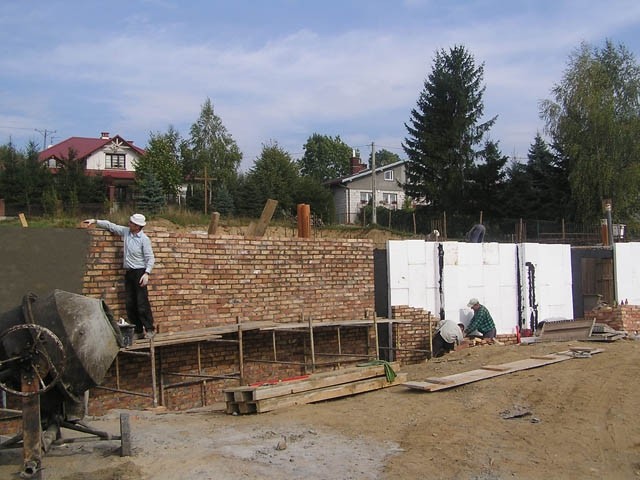

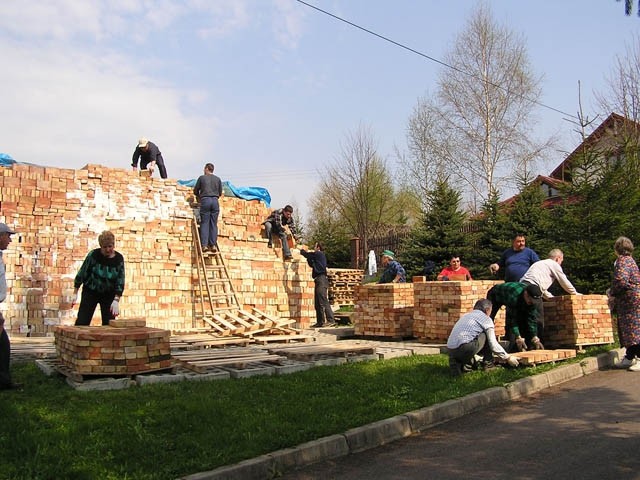

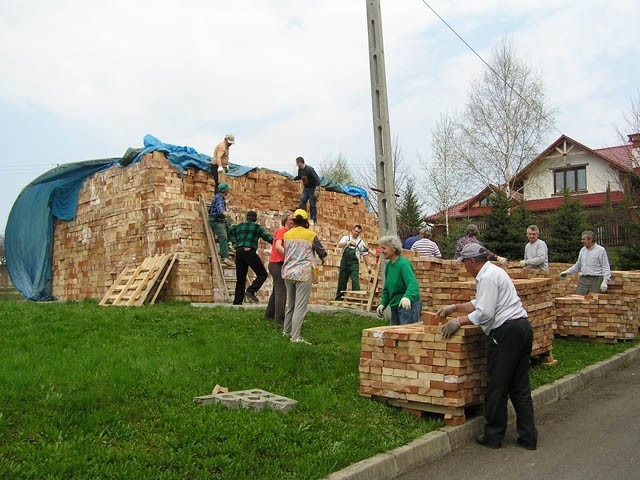

Przygotowanie placu budowy – transport cegły.
![](/upload/thumbs/20180625-112452-6124625019.jpg)
![](/upload/thumbs/20180625-112521-8182867679.jpg)
![](/upload/thumbs/20180625-112532-0801323708.jpg)
![](/upload/thumbs/20180625-112545-6983273169.jpg)
![](/upload/thumbs/20180625-112554-3691278920.jpg)
![](/upload/thumbs/20180625-112602-9350201605.jpg)
maj
12 maja 2006
Podpisanie umowy pomiędzy Parafią a Krośnieńskim Przedsiębiorstwem Budowlanym w Krośnie na wykonanie I etapu budowy kościoła.
19 maja - 2006
Przekazanie placu i wejście KPB na teren budowy.
20 maja 2006
Msza święta o błogosławieństwo Boże na czas budowy kościoła. Poświęcenie narzędzi pracy i wbicie pierwszej łopaty.
24 maja 2006

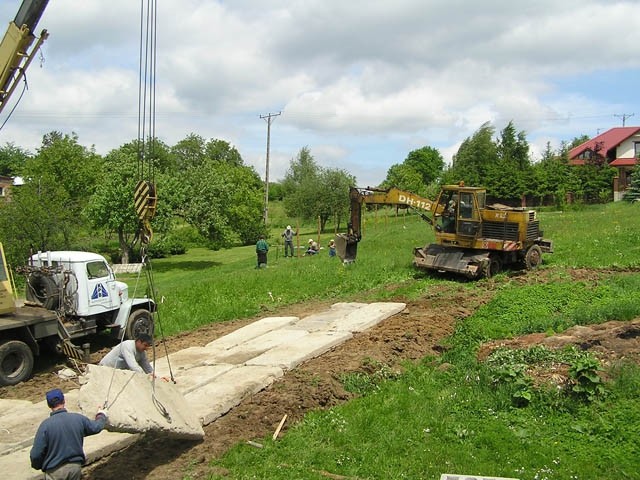

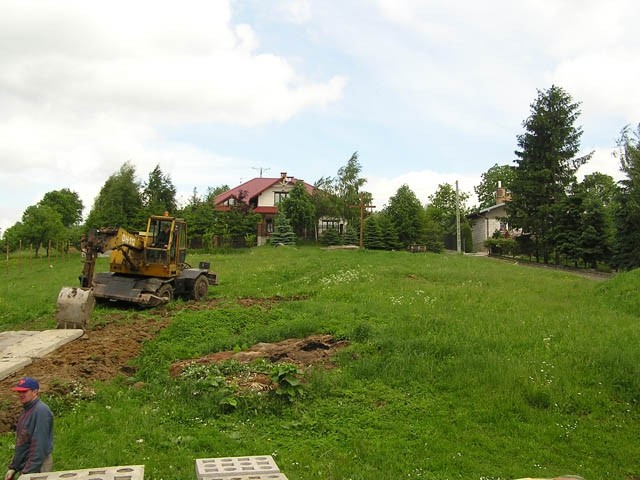

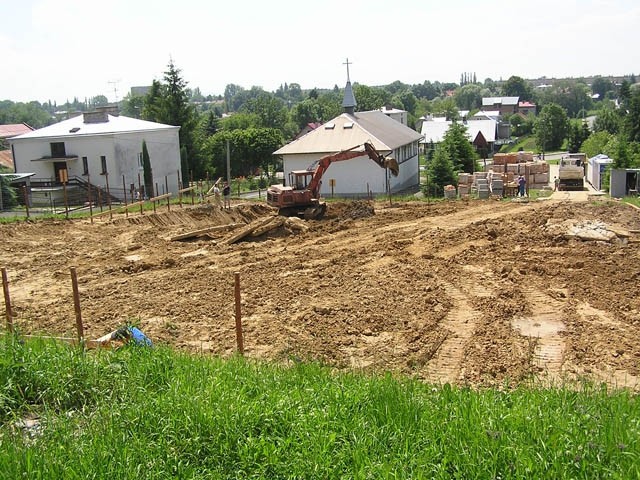

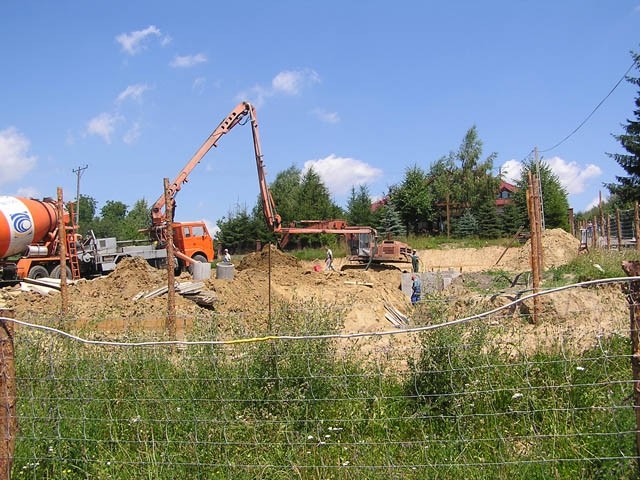

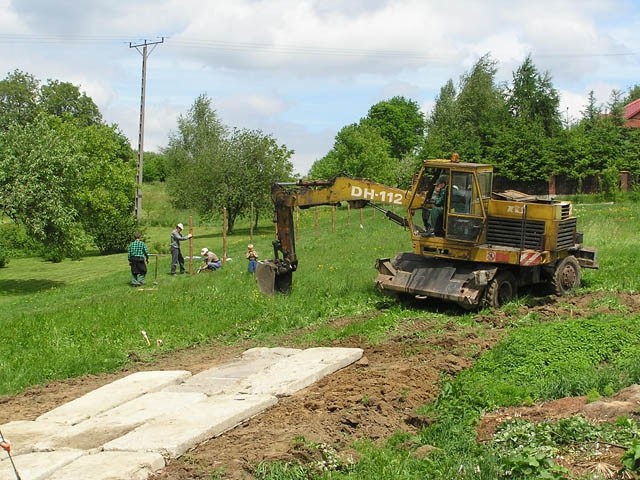

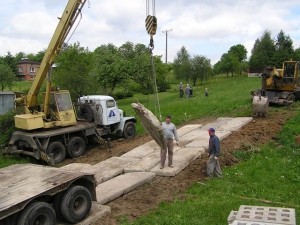

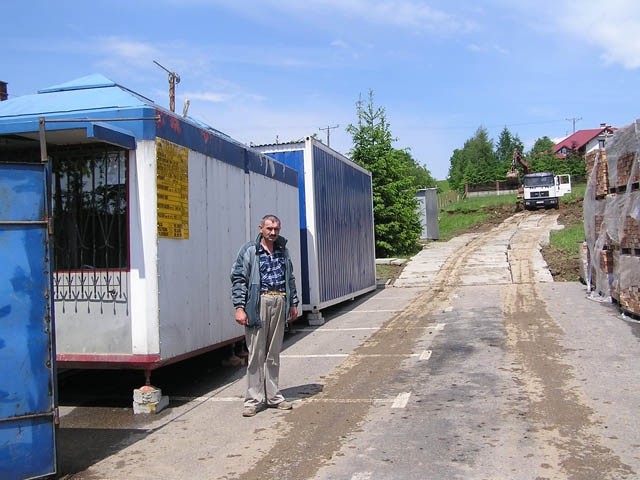

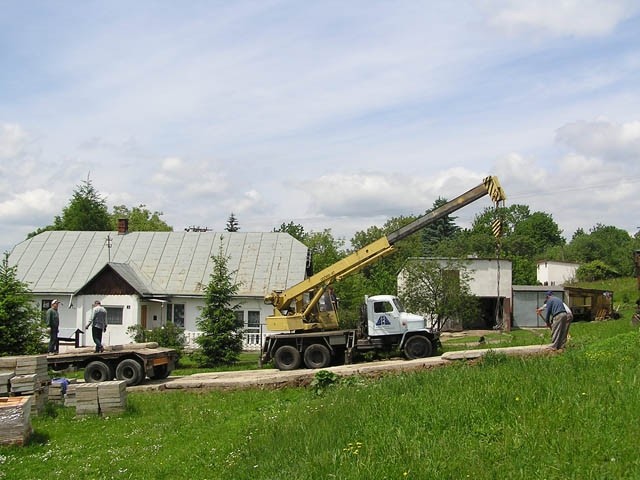

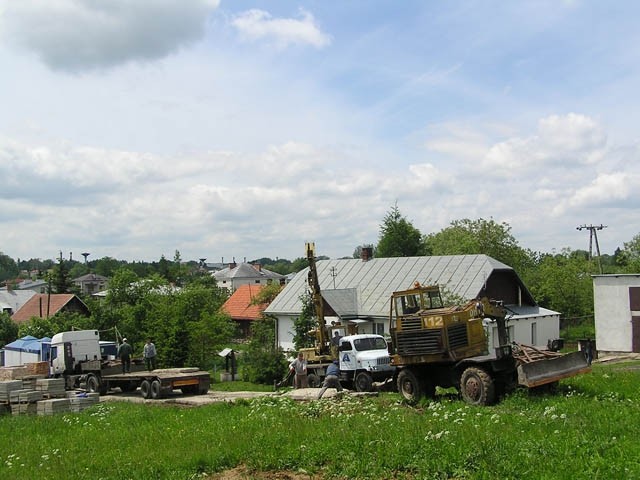

Początek budowy - grodzenie i oznakowanie placu oraz utwardzanie drogi.
![](/upload/thumbs/20180625-112837-1498550425.jpg)
![](/upload/thumbs/20180625-112849-4497742530.jpg)
![](/upload/thumbs/20180625-112856-5078943210.jpg)
![](/upload/thumbs/20180625-112904-2983603812.jpg)
![](/upload/thumbs/20180625-112915-9240908556.jpg)

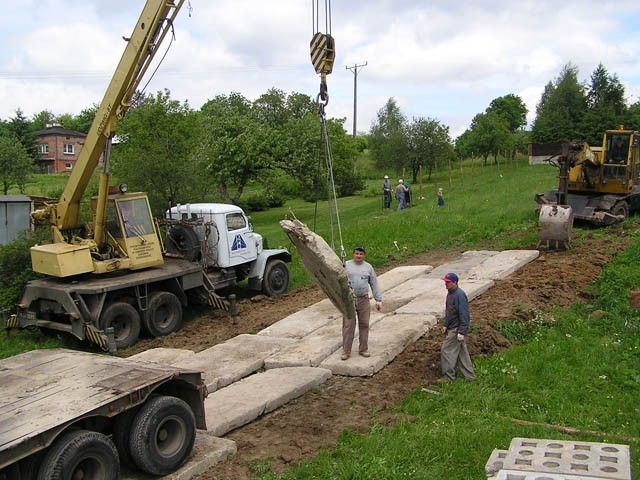

![](/upload/thumbs/20180625-112921-9669507449.jpg)
![](/upload/thumbs/20180625-112933-8039382232.jpg)
![](/upload/thumbs/20180625-112941-7190834953.jpg)
![](/upload/thumbs/20180625-112948-6191647339.jpg)
![](/upload/thumbs/20180625-112956-7559978938.jpg)
![](/upload/thumbs/20180625-113004-6298177286.jpg)
![](/upload/thumbs/20180625-113010-4389835292.jpg)
![](/upload/thumbs/20180625-113019-5973644555.jpg)
![](/upload/thumbs/20180625-113028-4721347609.jpg)
![](/upload/thumbs/20180625-113036-9078298906.jpg)
![](/upload/thumbs/20180625-113043-3808610839.jpg)
![](/upload/thumbs/20180625-113054-6749740592.jpg)
![](/upload/thumbs/20180625-113100-5234981783.jpg)
![](/upload/thumbs/20180625-113107-0609493635.jpg)
![](/upload/thumbs/20180625-113114-7256135830.jpg)
![](/upload/thumbs/20180625-113125-9566227695.jpg)
![](/upload/thumbs/20180625-113134-5083743076.jpg)
![](/upload/thumbs/20180625-113141-7953433218.jpg)
![](/upload/thumbs/20180625-113147-1928828183.jpg)

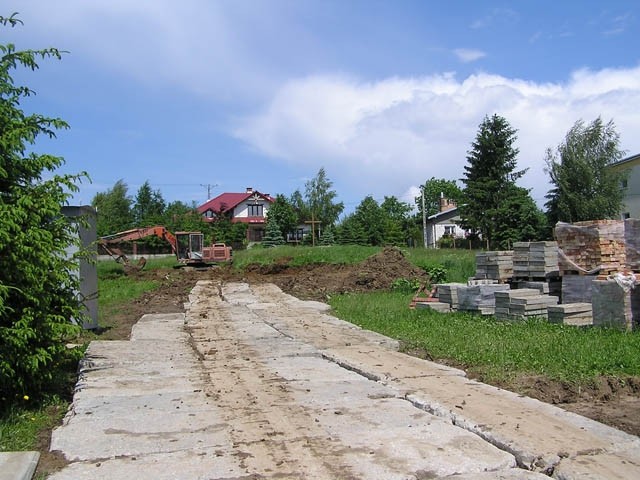

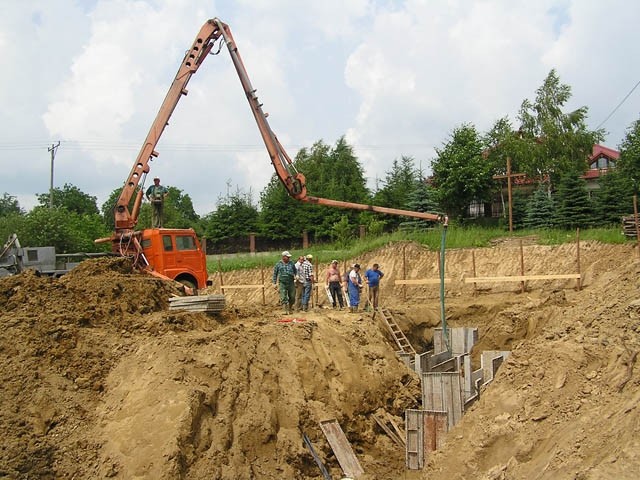

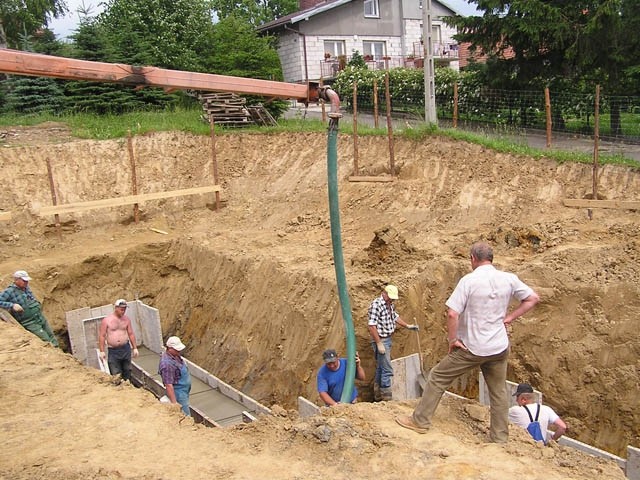

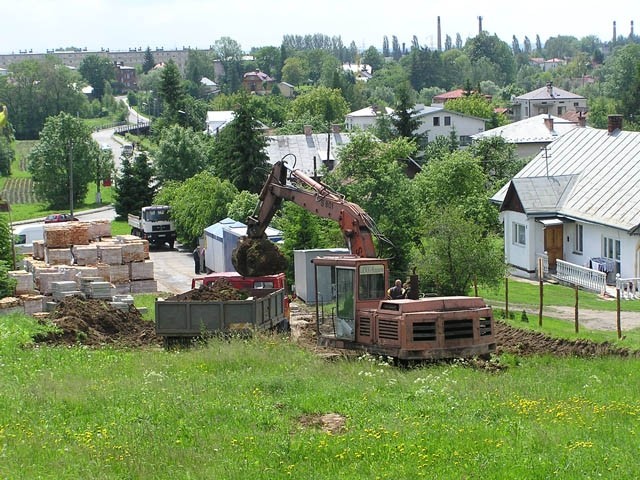

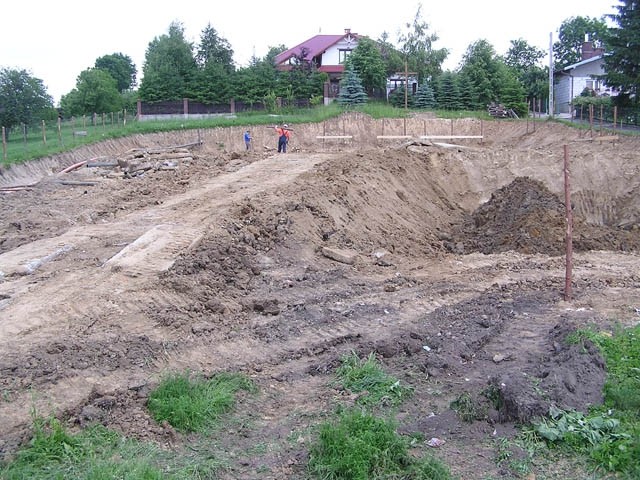

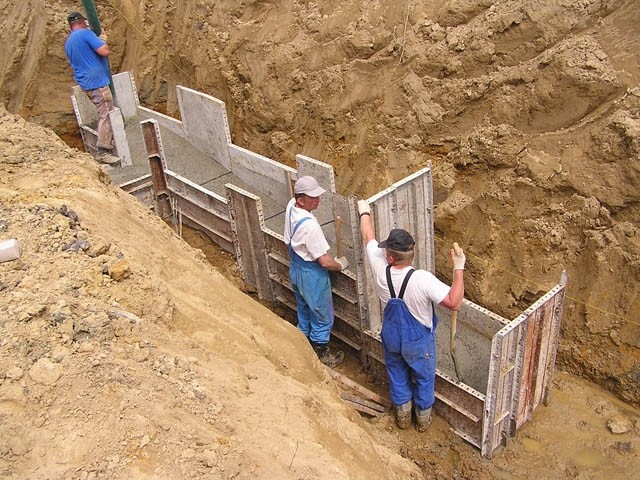

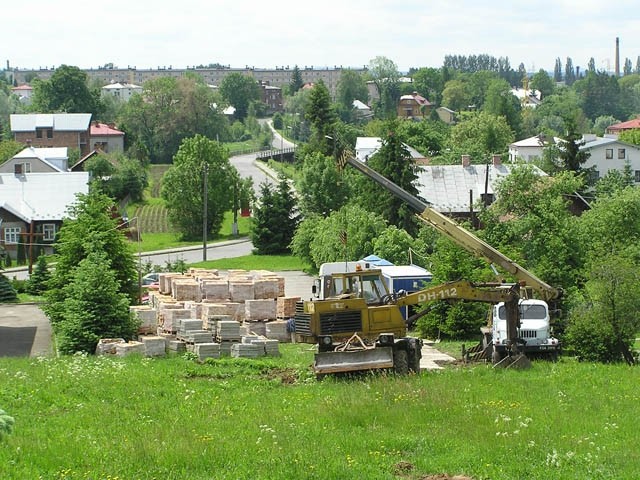

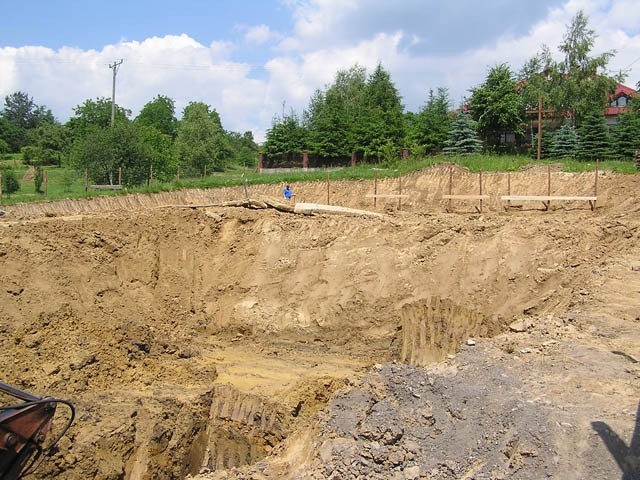

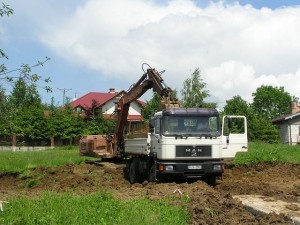

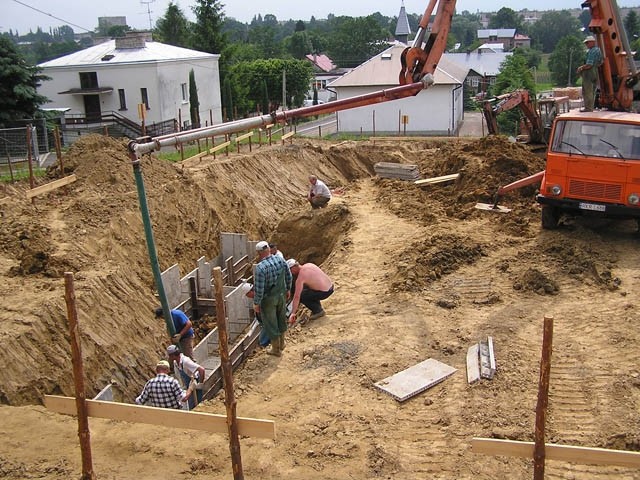

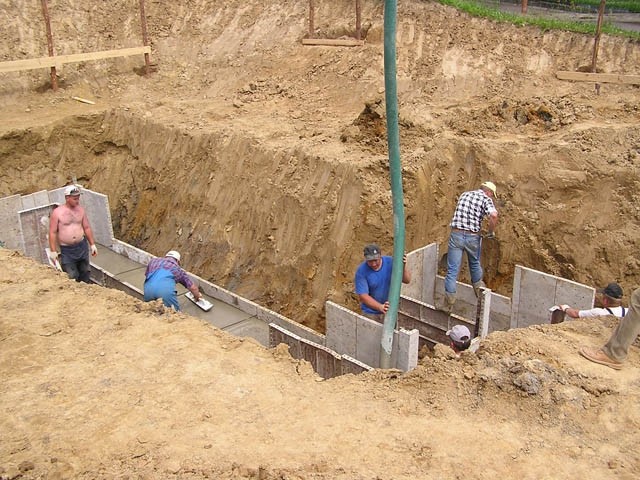

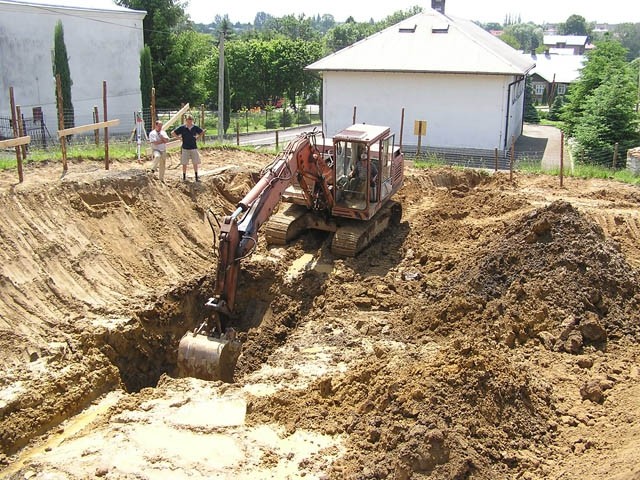

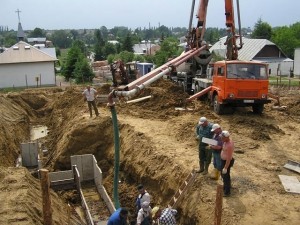

czerwiec

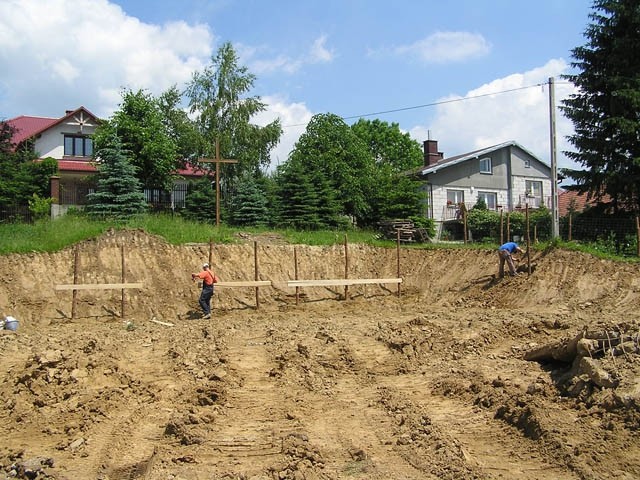

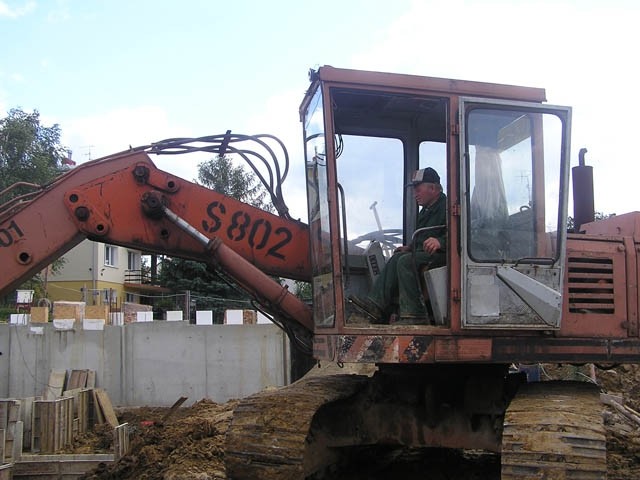

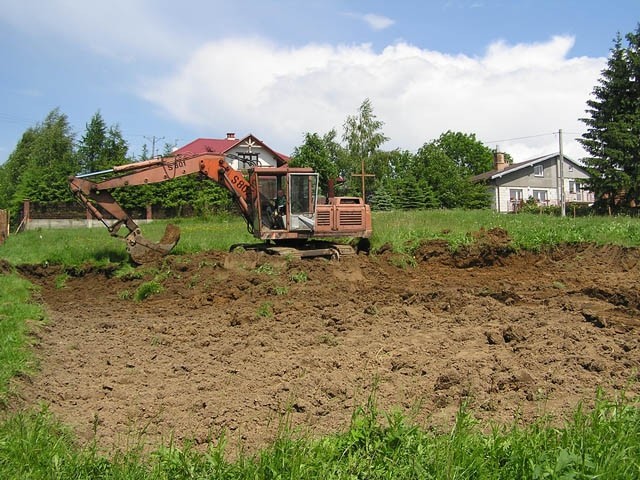

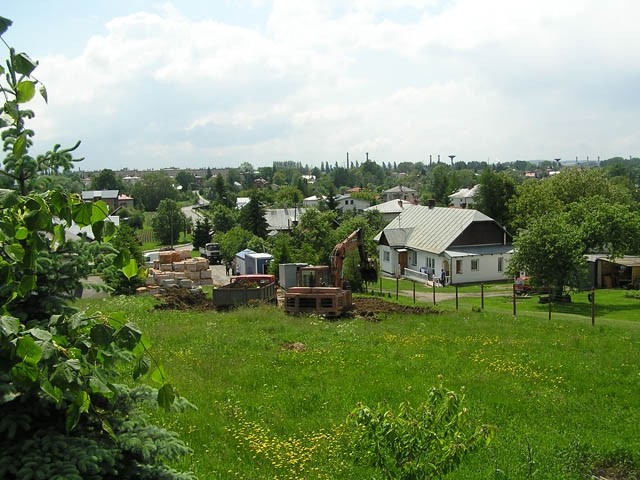

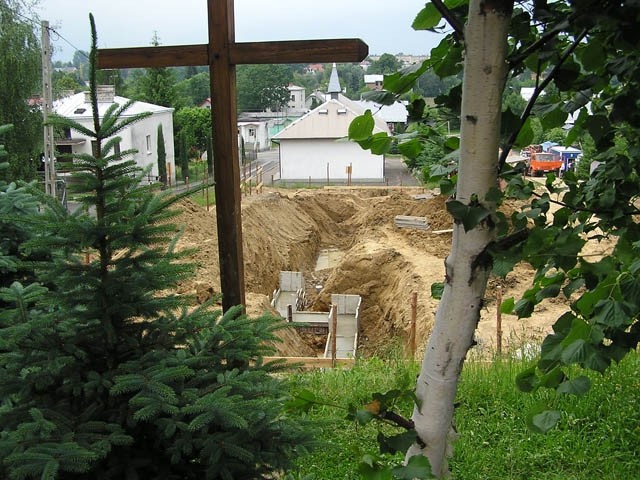

- prace przy usuwaniu ziemi, niwelacja terenu

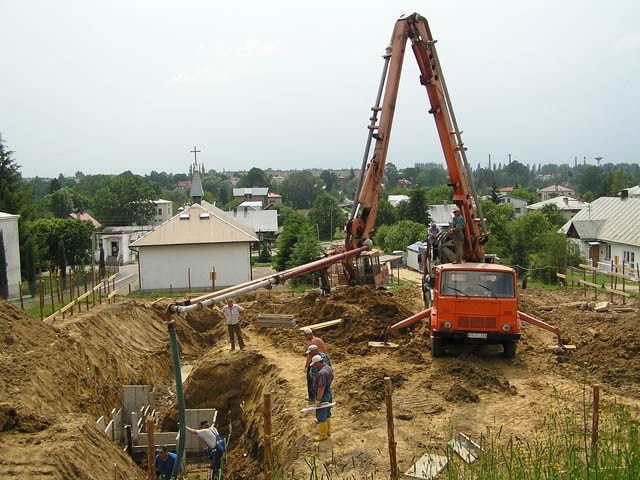

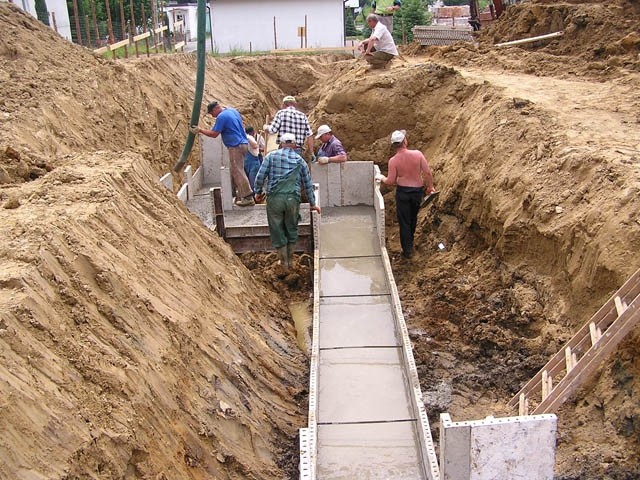

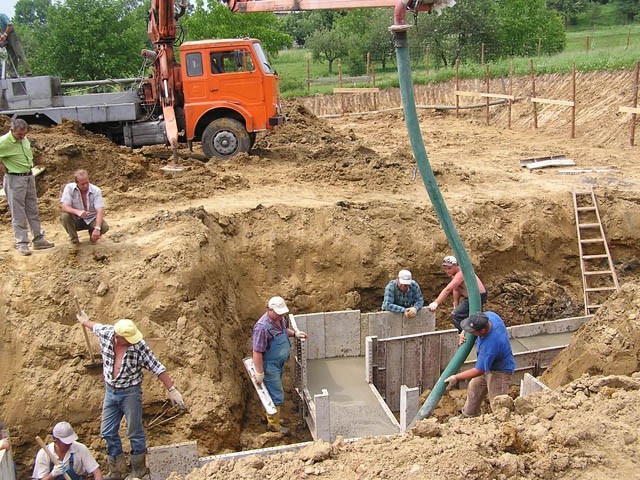

- wykopy pod fundament
- podkłady pod ławy z chudego betonu
![](/upload/thumbs/20180625-113443-8173426733.jpg)
![](/upload/thumbs/20180625-113453-4501055428.jpg)
![](/upload/thumbs/20180625-113500-3272025595.jpg)
![](/upload/thumbs/20180625-113508-4173705720.jpg)
![](/upload/thumbs/20180625-113516-9870053350.jpg)
![](/upload/thumbs/20180625-113522-4457499106.jpg)
![](/upload/thumbs/20180625-113528-2729082468.jpg)
![](/upload/thumbs/20180625-113535-0232991596.jpg)
![](/upload/thumbs/20180625-113541-7516171920.jpg)
![](/upload/thumbs/20180625-113549-7733430938.jpg)
![](/upload/thumbs/20180625-113555-1412213101.jpg)
![](/upload/thumbs/20180625-113601-4256353650.jpg)
![](/upload/thumbs/20180625-113607-7782921769.jpg)
![](/upload/thumbs/20180625-113614-1922567809.jpg)
![](/upload/thumbs/20180625-113620-8821447659.jpg)
![](/upload/thumbs/20180625-113629-4949120503.jpg)
![](/upload/thumbs/20180625-113638-8899267049.jpg)
![](/upload/thumbs/20180625-113644-1171211959.jpg)
![](/upload/thumbs/20180625-113650-2487562276.jpg)
![](/upload/thumbs/20180625-113657-2980694383.jpg)
![](/upload/thumbs/20180625-113706-0869183952.jpg)
![](/upload/thumbs/20180625-113712-4699706418.jpg)
![](/upload/thumbs/20180625-113719-6927114603.jpg)
![](/upload/thumbs/20180625-113724-8625704347.jpg)
![](/upload/thumbs/20180625-113731-7491235641.jpg)
![](/upload/thumbs/20180625-113737-7098074692.jpg)
![](/upload/thumbs/20180625-113743-3162101301.jpg)

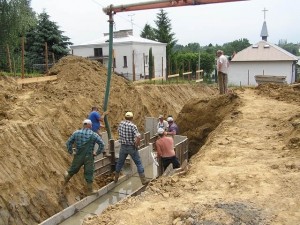

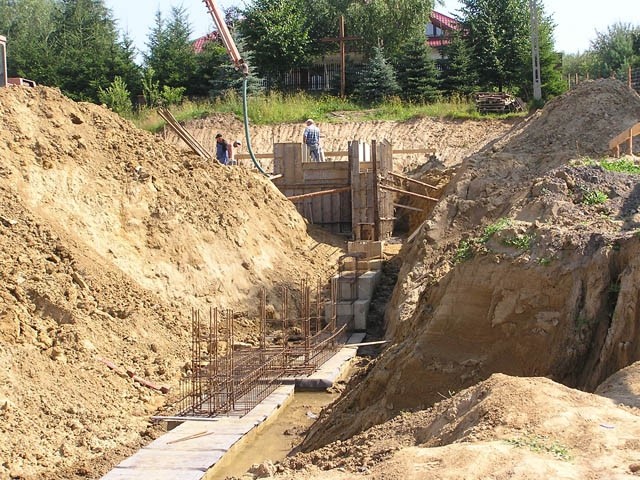

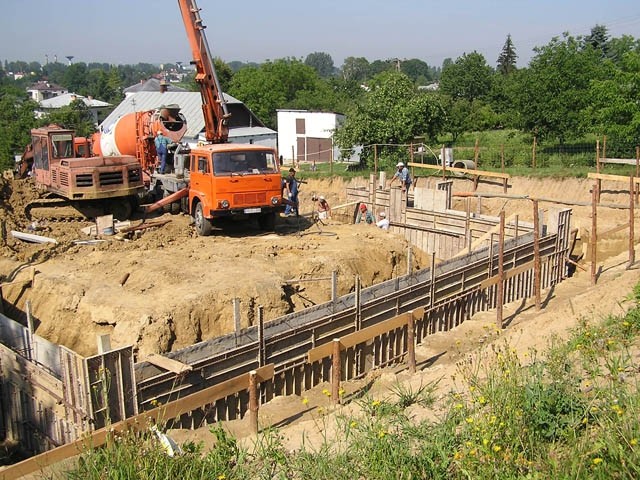

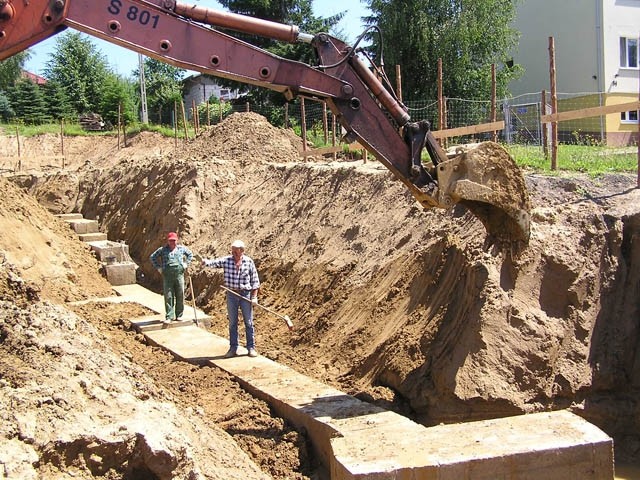

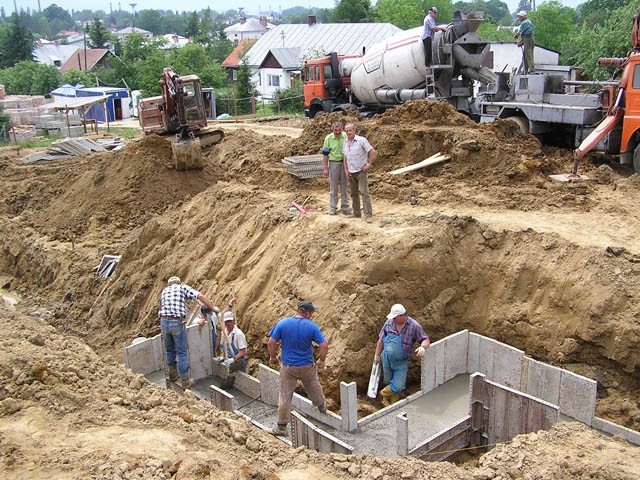

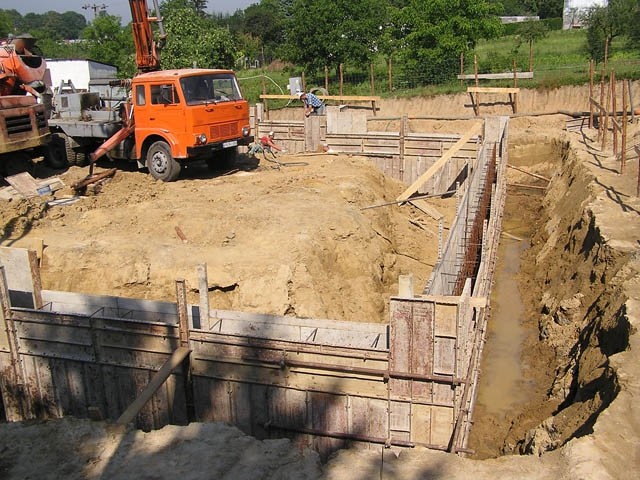

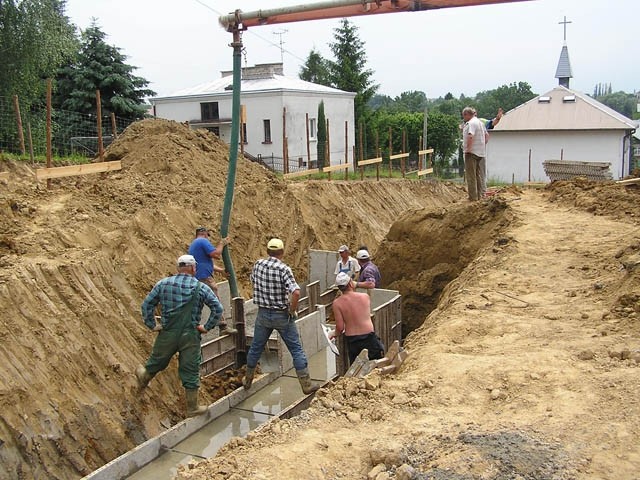

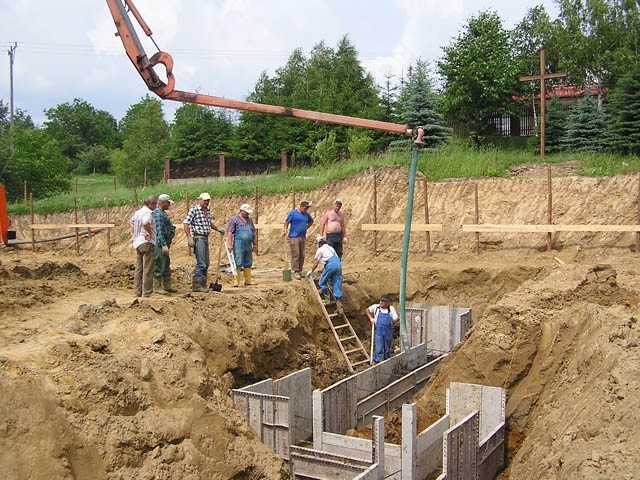

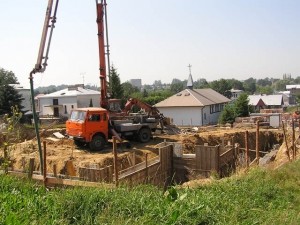

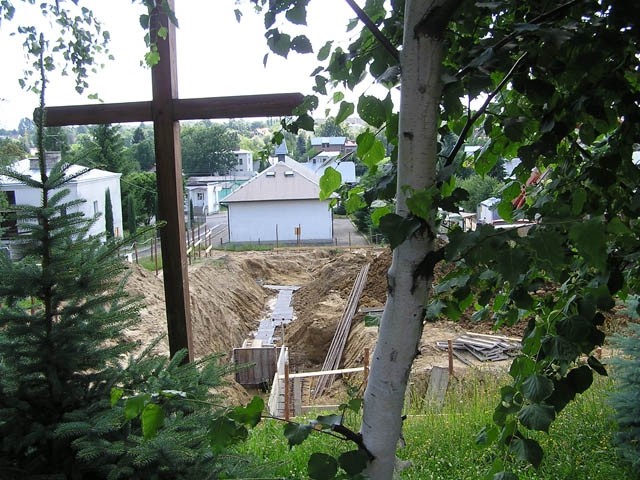

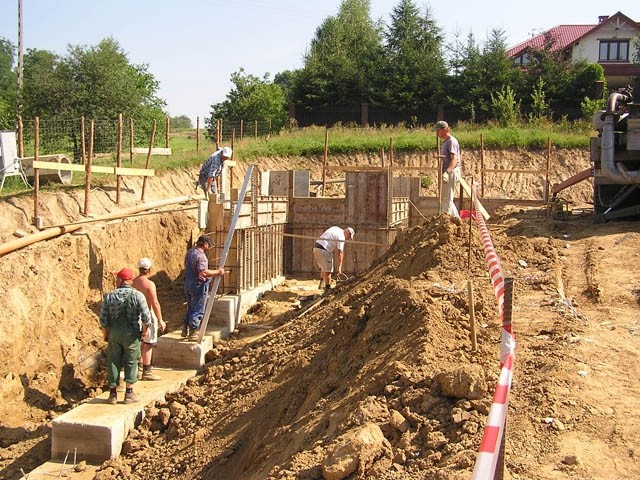

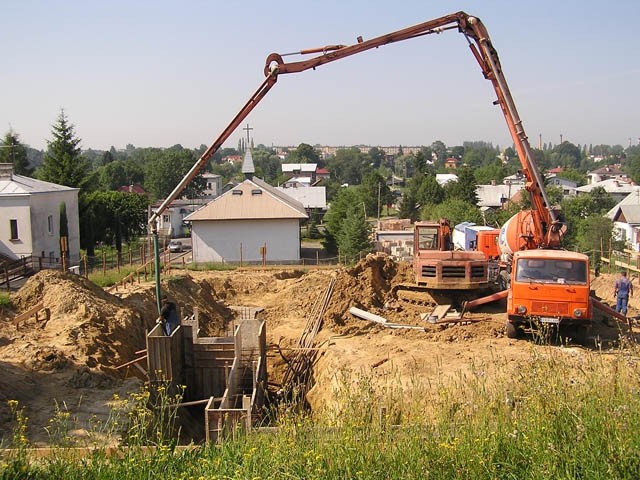

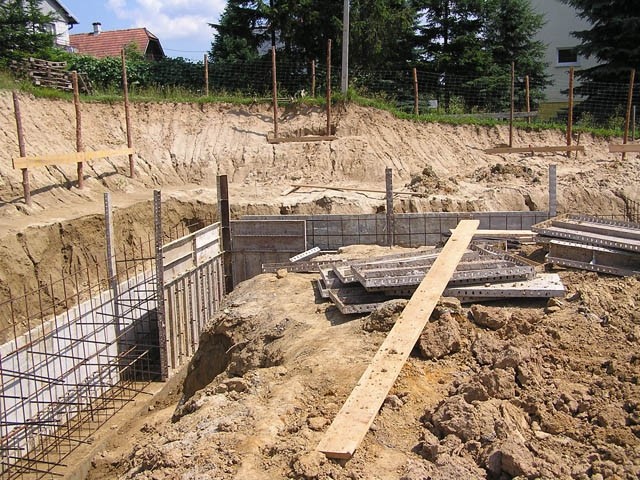

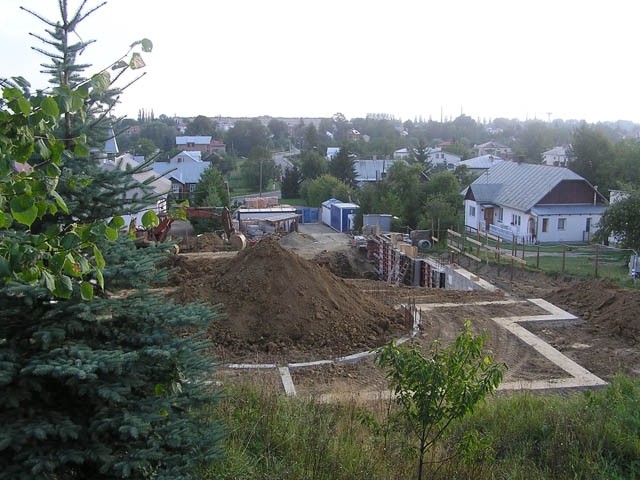

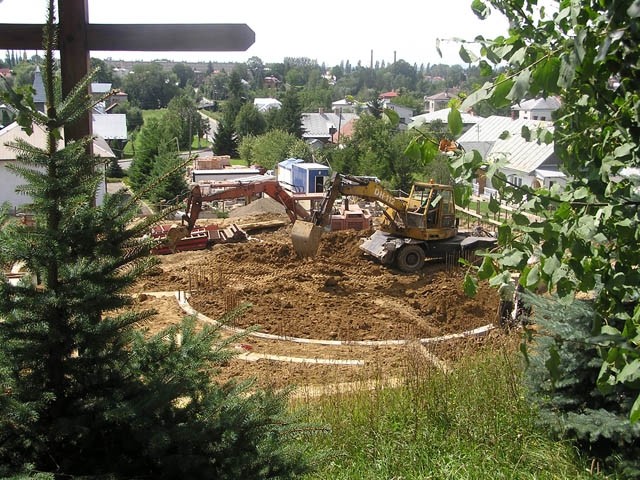

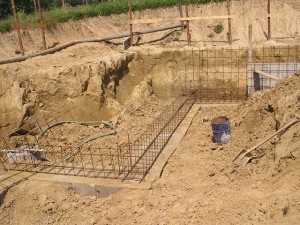

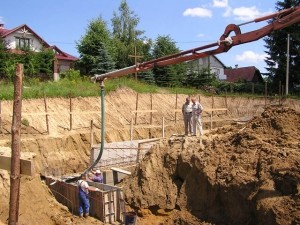

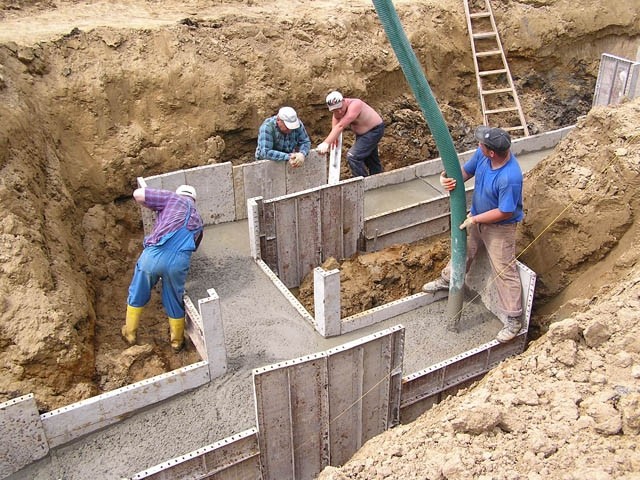

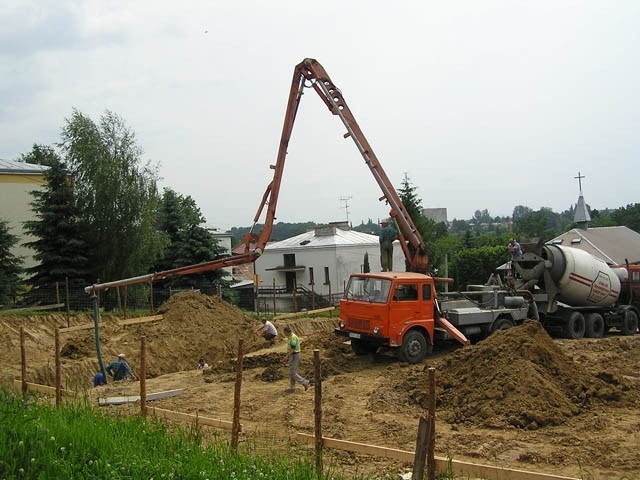

lipiec

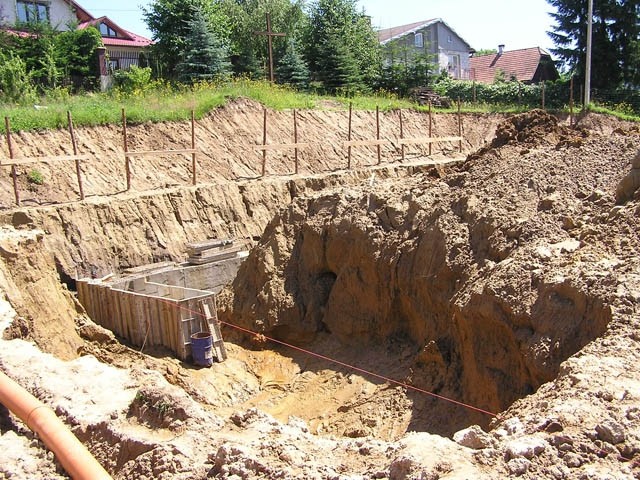

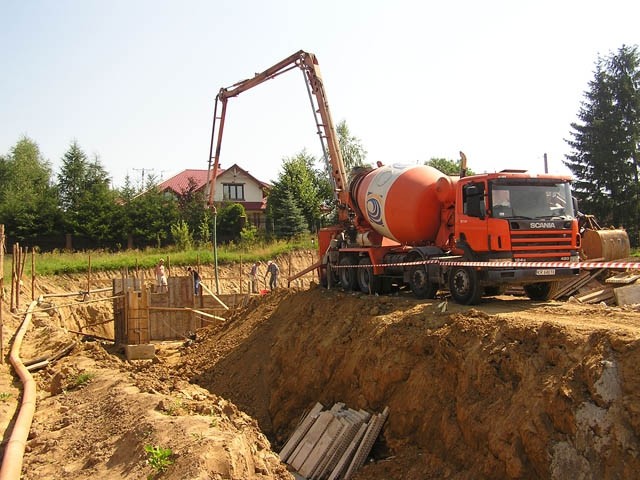

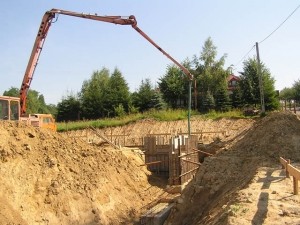

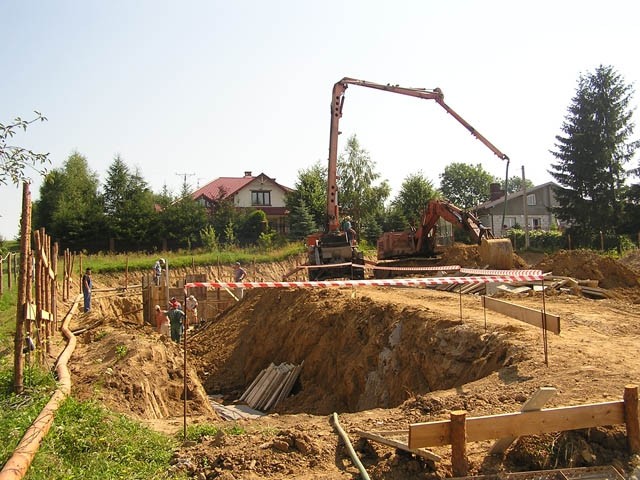

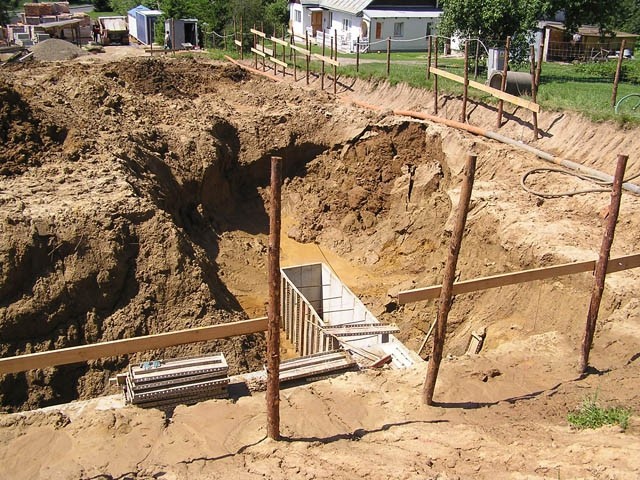

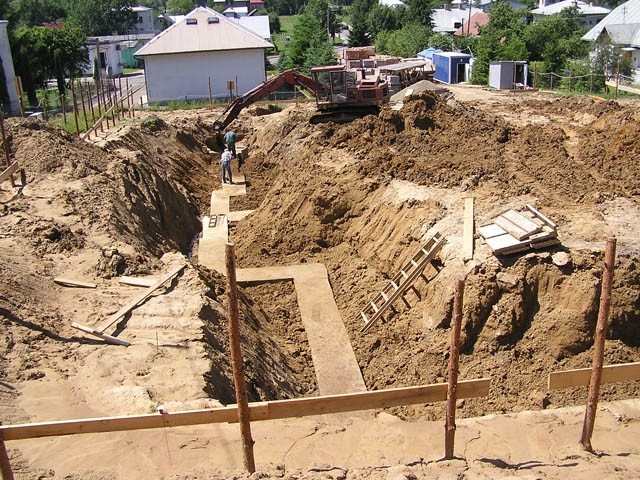

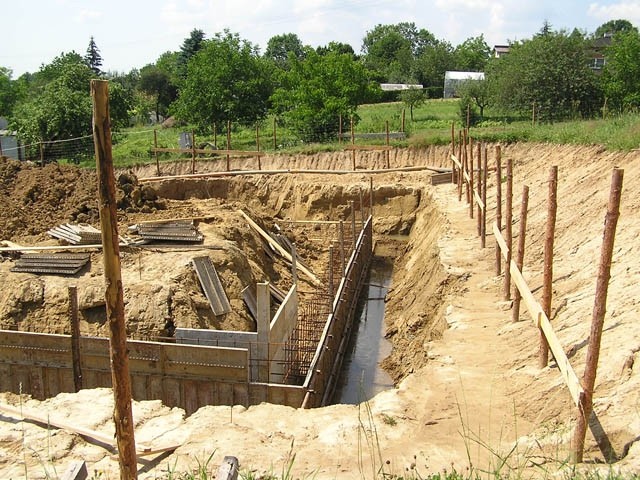

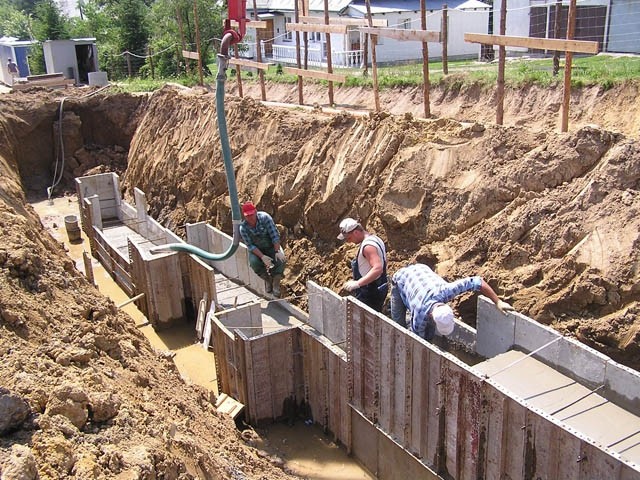

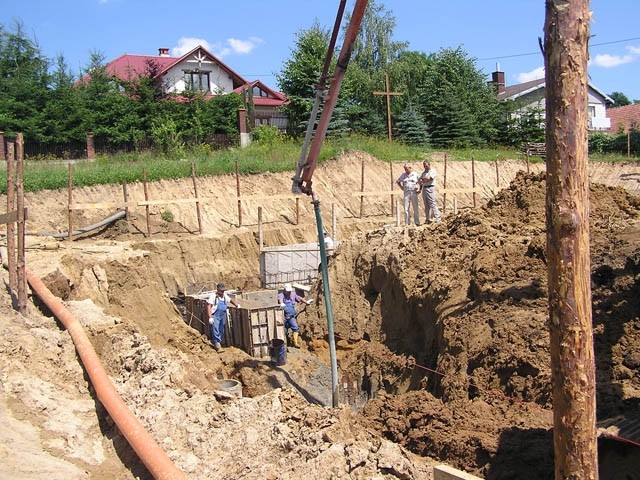

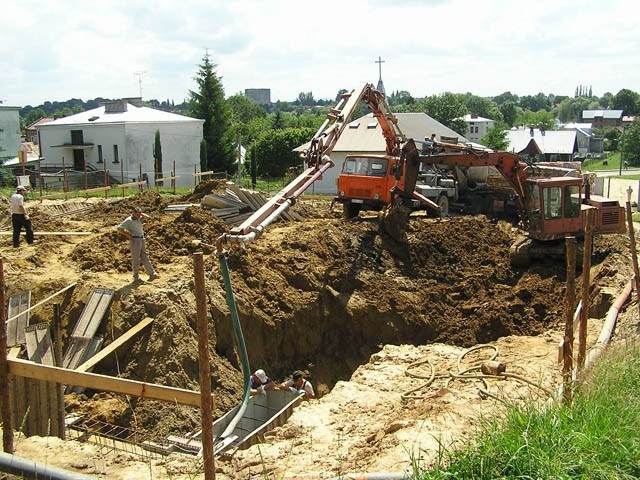

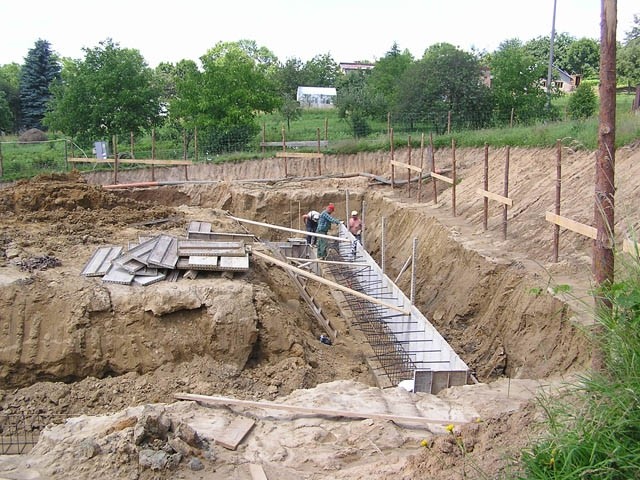

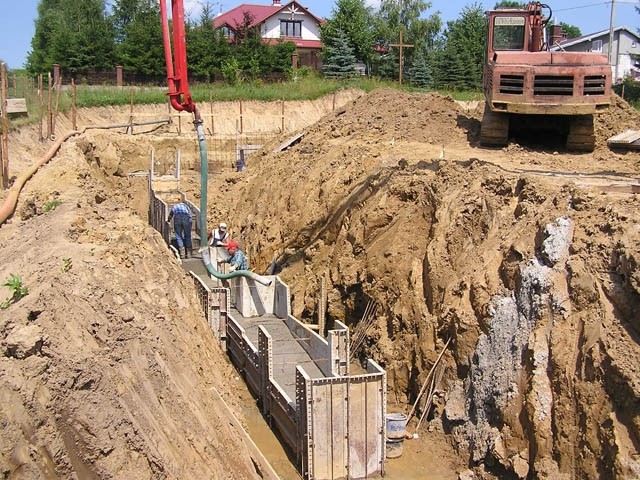

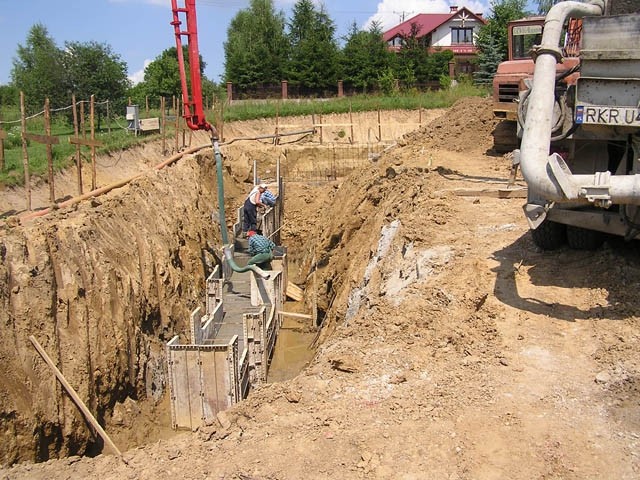

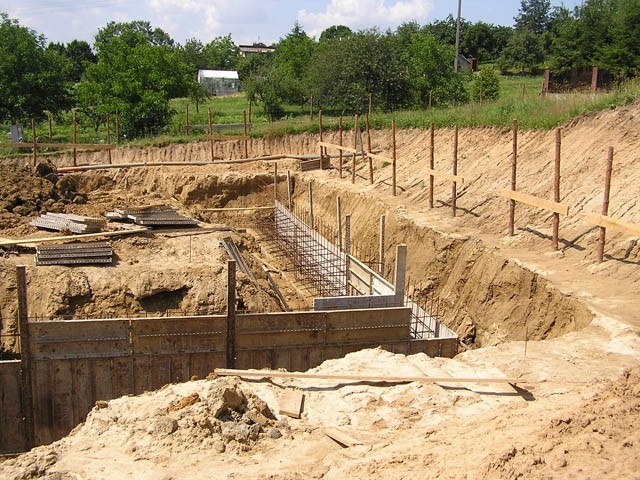

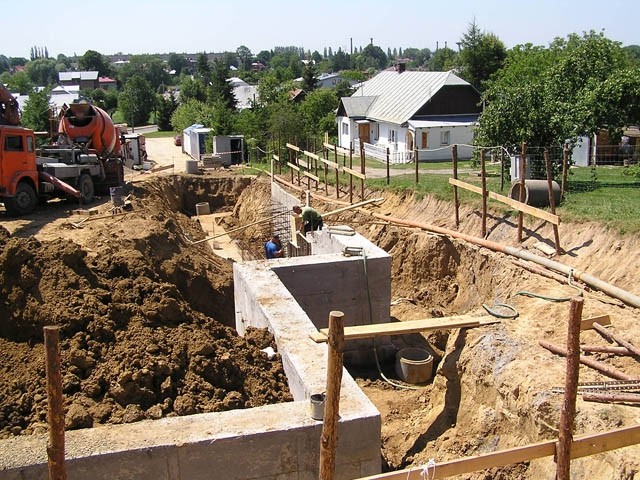

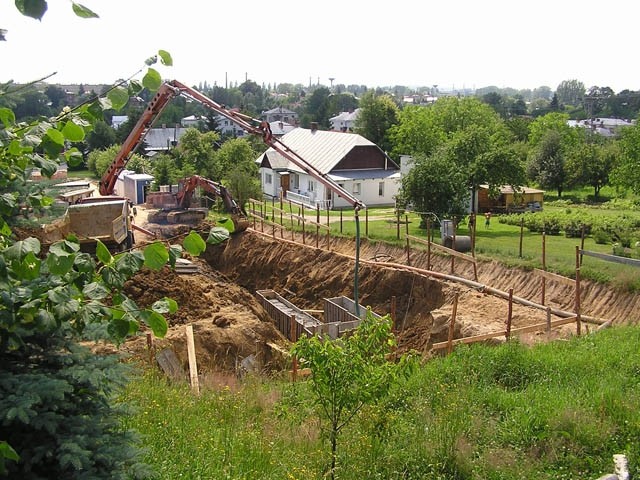

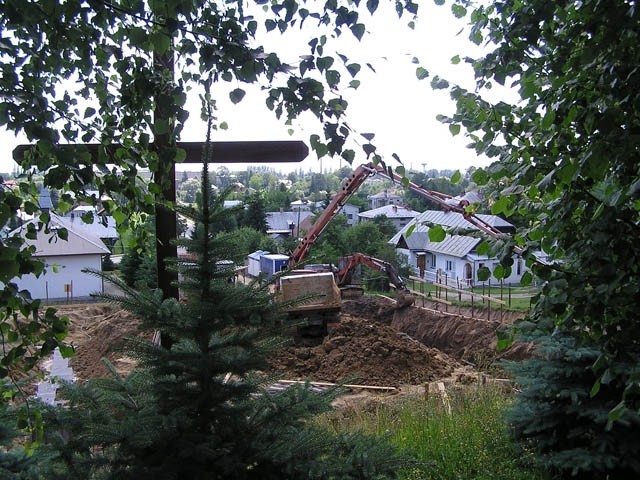

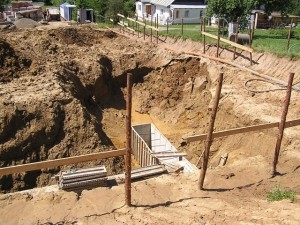

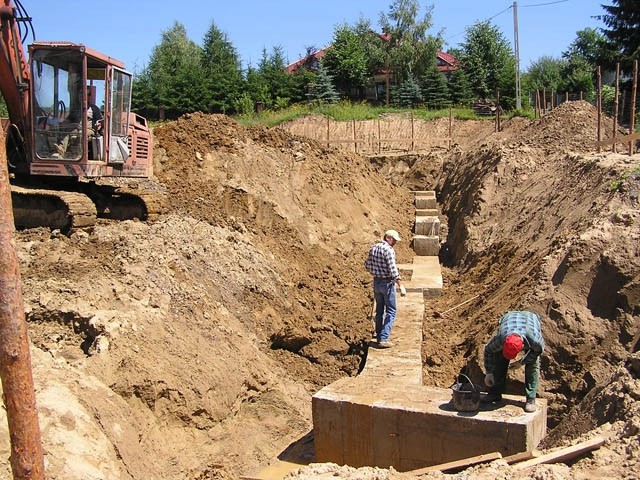

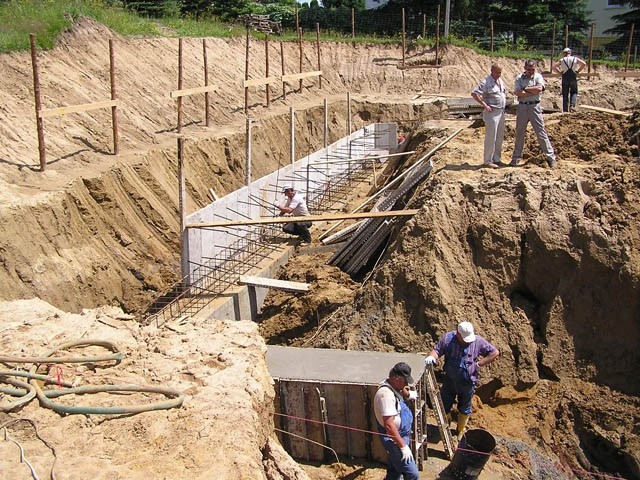

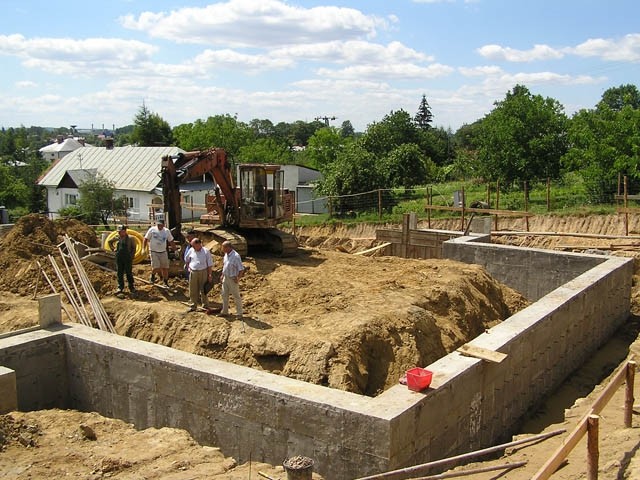

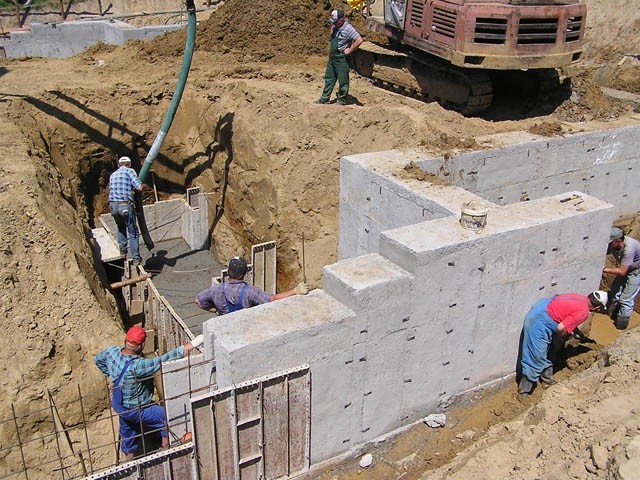

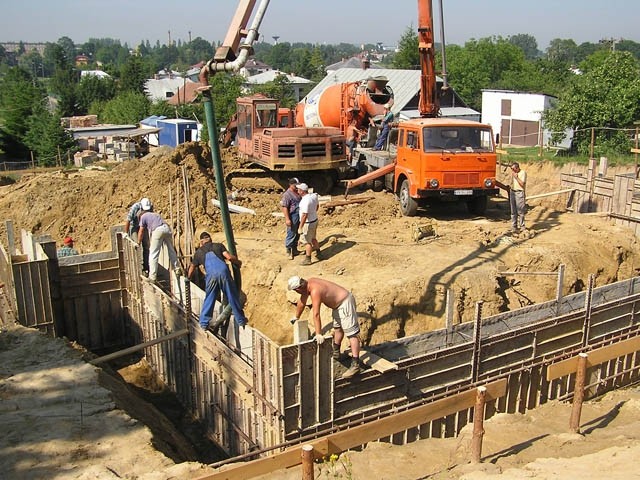

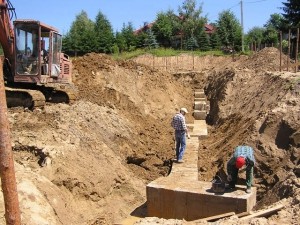

Podczas lipcowych upałów (+ 30 C), wykonano górną część fundamentów kościoła (prezbiterium) oraz drenaż górnej części kościoła w celu odprowadzenia wód gruntowych i opadowych.
![](/upload/thumbs/20180625-121615-6545972287.jpg)
![](/upload/thumbs/20180625-121624-7890487070.jpg)
![](/upload/thumbs/20180625-121630-3586220182.jpg)
![](/upload/thumbs/20180625-121637-1391362622.jpg)
![](/upload/thumbs/20180625-121643-5321494302.jpg)
![](/upload/thumbs/20180625-121702-7674351673.jpg)
![](/upload/thumbs/20180625-121717-9662361148.jpg)
![](/upload/thumbs/20180625-121723-4150595622.jpg)
![](/upload/thumbs/20180625-121733-6742279159.jpg)
![](/upload/thumbs/20180625-121741-6719838118.jpg)
![](/upload/thumbs/20180625-121748-4572264759.jpg)
![](/upload/thumbs/20180625-121758-5808219982.jpg)
![](/upload/thumbs/20180625-121807-3533180519.jpg)
![](/upload/thumbs/20180625-121813-2246253254.jpg)
![](/upload/thumbs/20180625-121822-5071171736.jpg)
![](/upload/thumbs/20180625-121831-8573053537.jpg)
![](/upload/thumbs/20180625-121838-2849091100.jpg)
![](/upload/thumbs/20180625-121848-0592979137.jpg)
![](/upload/thumbs/20180625-121858-1244269493.jpg)
![](/upload/thumbs/20180625-121904-1011025676.jpg)
![](/upload/thumbs/20180625-121910-0453793739.jpg)
![](/upload/thumbs/20180625-121930-5410109296.jpg)
![](/upload/thumbs/20180625-121951-5894665210.jpg)
![](/upload/thumbs/20180625-121958-4390738239.jpg)
![](/upload/thumbs/20180625-122004-6538278396.jpg)
![](/upload/thumbs/20180625-122011-8273770212.jpg)
![](/upload/thumbs/20180625-122017-5942898504.jpg)
![](/upload/thumbs/20180625-122027-0110365720.jpg)
![](/upload/thumbs/20180625-122035-8217723756.jpg)
![](/upload/thumbs/20180625-122044-7021275581.jpg)
![](/upload/thumbs/20180625-122055-6615887576.jpg)
![](/upload/thumbs/20180625-122102-9824253934.jpg)
![](/upload/thumbs/20180625-122110-5808097039.jpg)
![](/upload/thumbs/20180625-122123-4454593787.jpg)
![](/upload/thumbs/20180625-122130-7212862124.jpg)
![](/upload/thumbs/20180625-122136-3073485244.jpg)
![](/upload/thumbs/20180625-122143-4368810173.jpg)
![](/upload/thumbs/20180625-122151-0512640178.jpg)
![](/upload/thumbs/20180625-122158-0724939862.jpg)
![](/upload/thumbs/20180625-122204-5609776812.jpg)
![](/upload/thumbs/20180625-122217-6074421094.jpg)
![](/upload/thumbs/20180625-122231-9905955214.jpg)

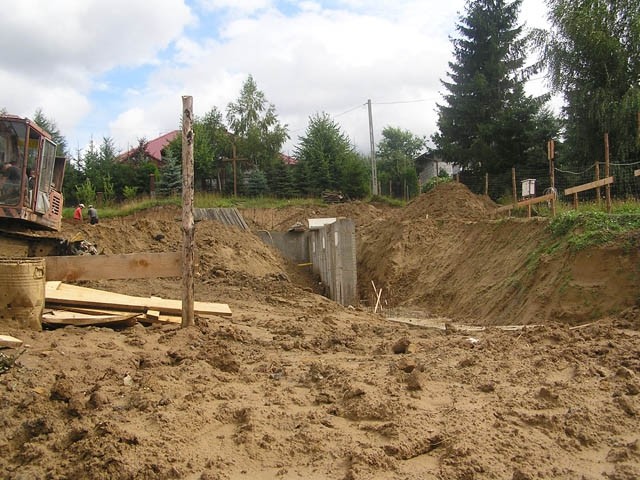

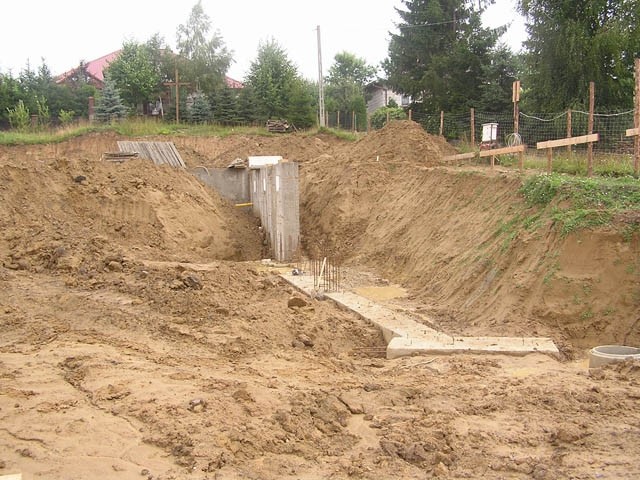

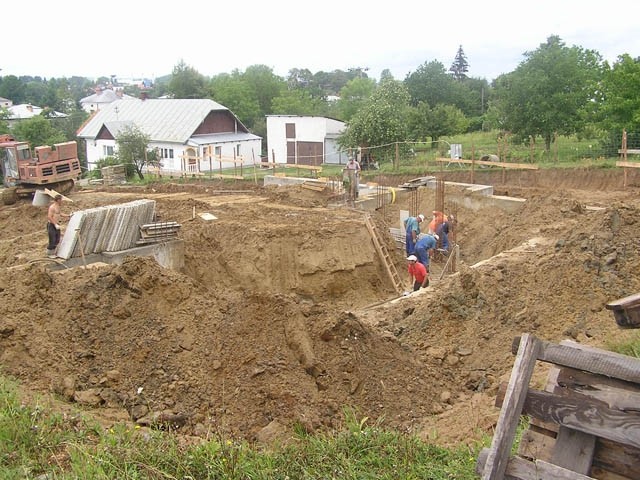

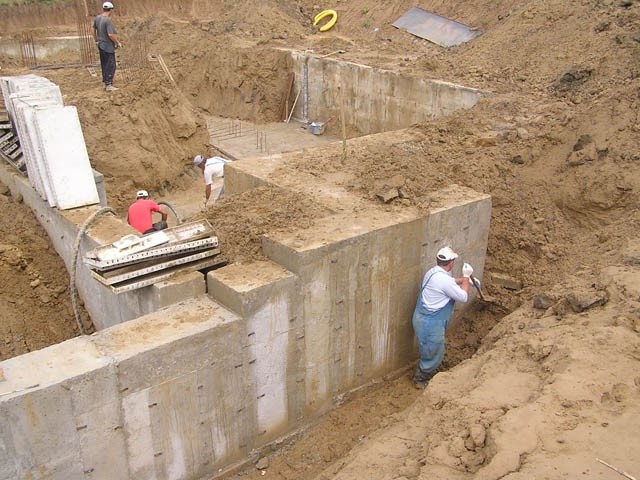

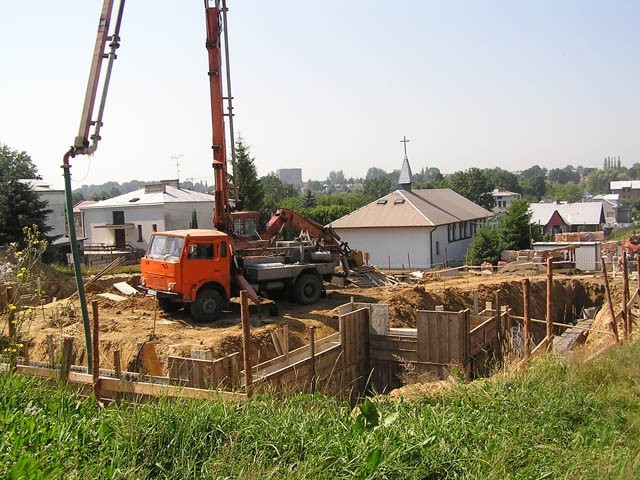

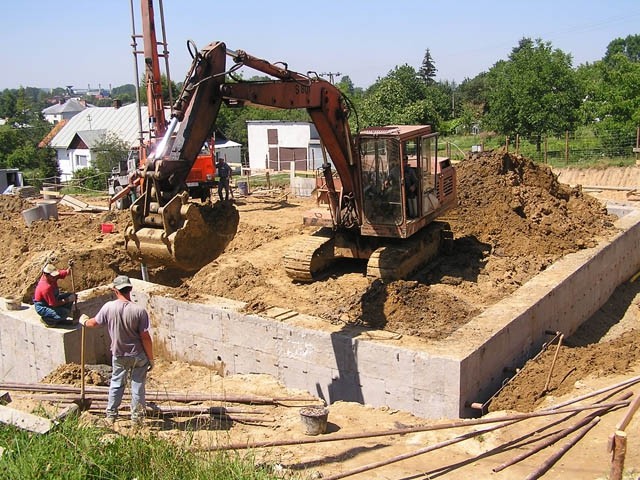

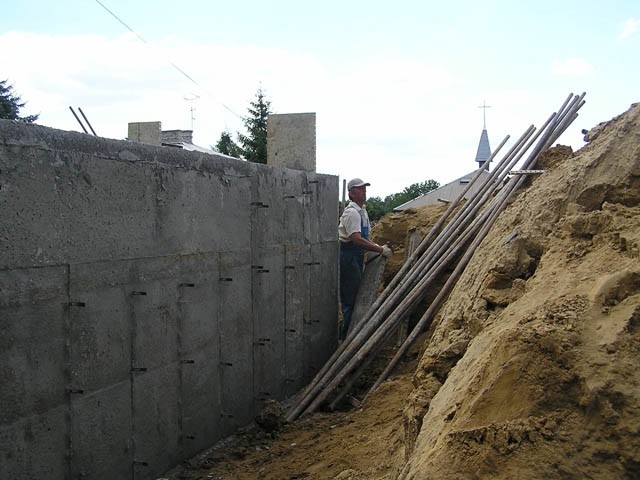

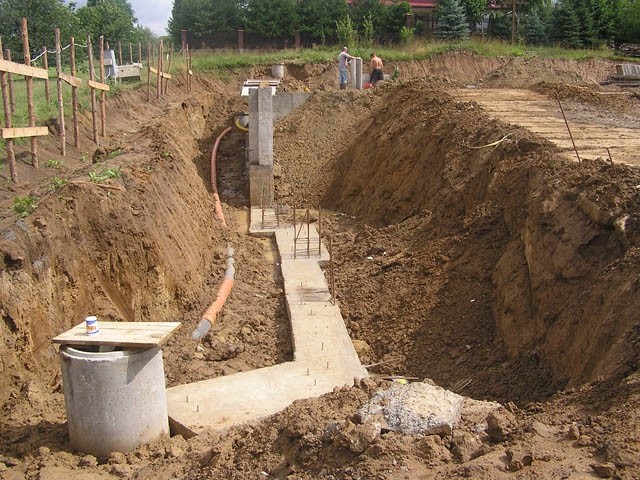

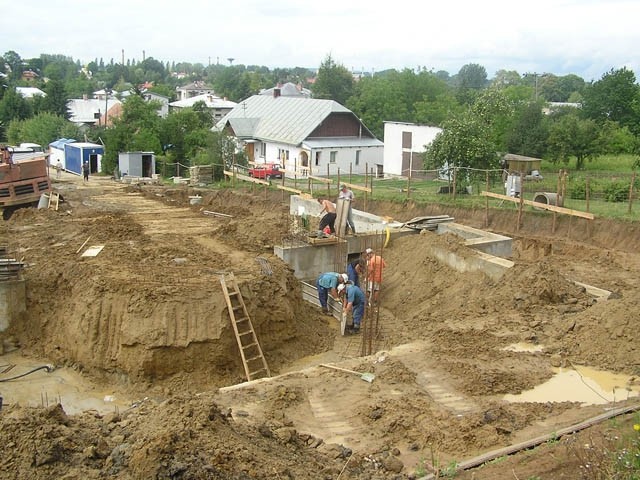

sierpień

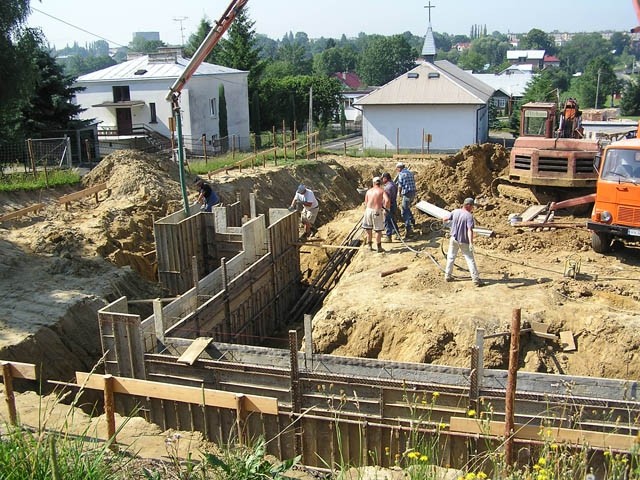

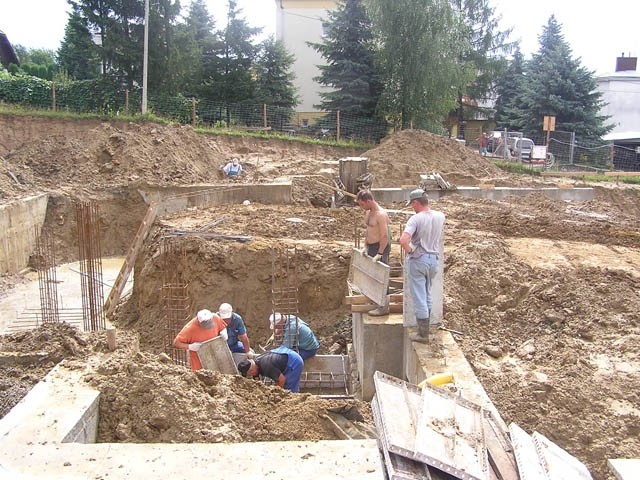

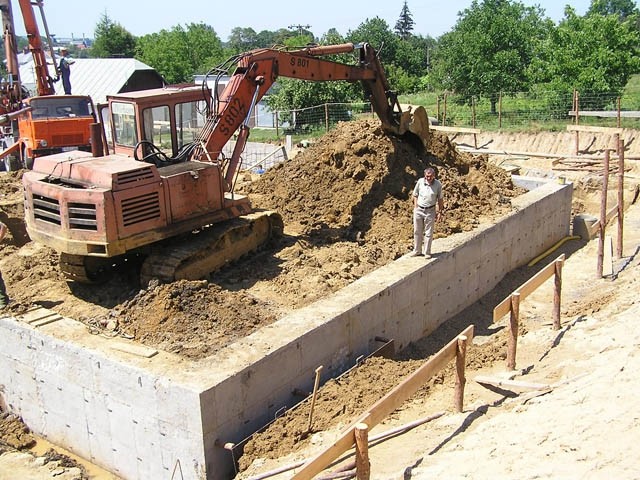

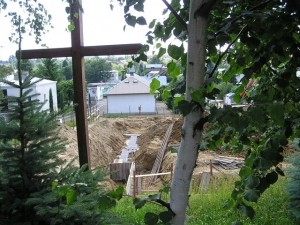

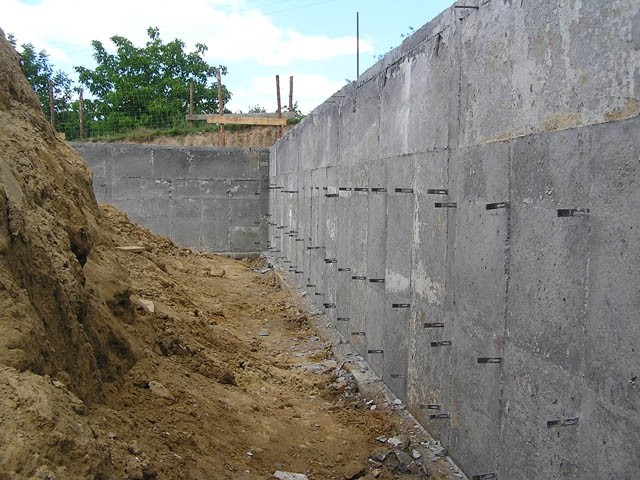

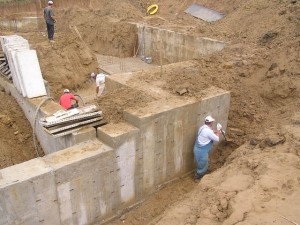

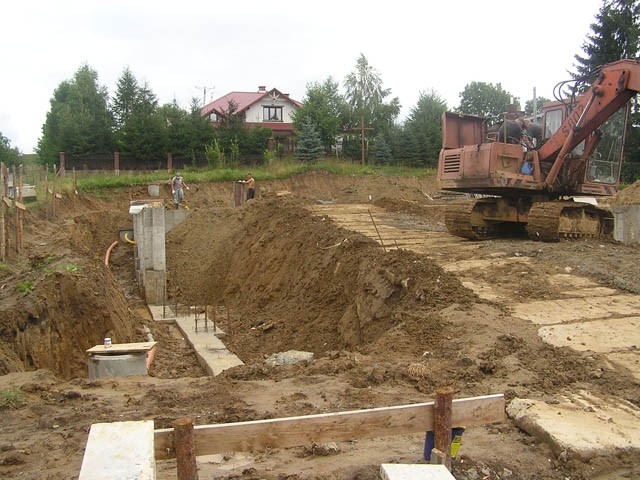

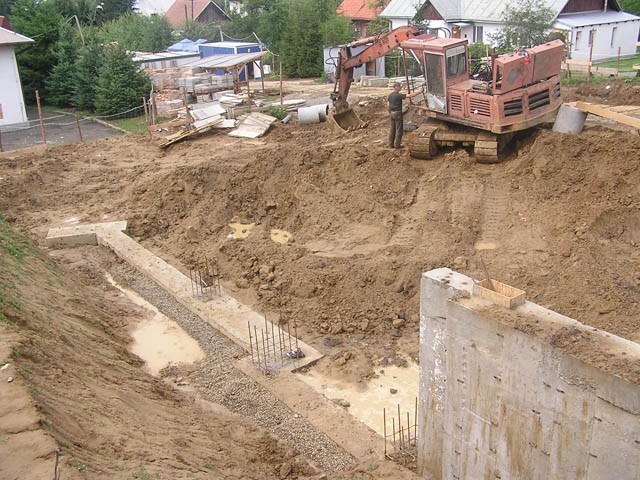

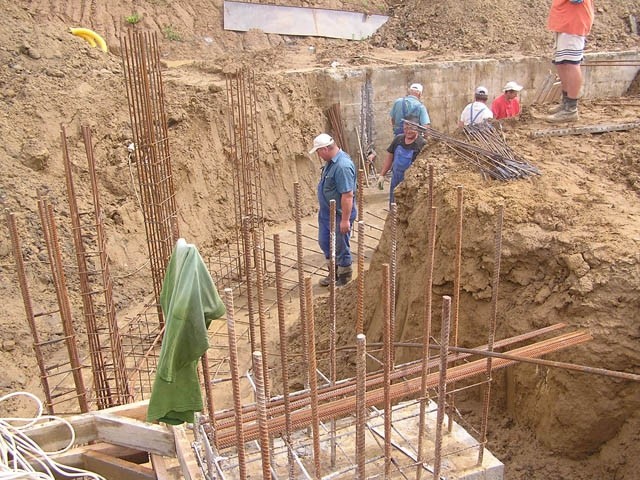

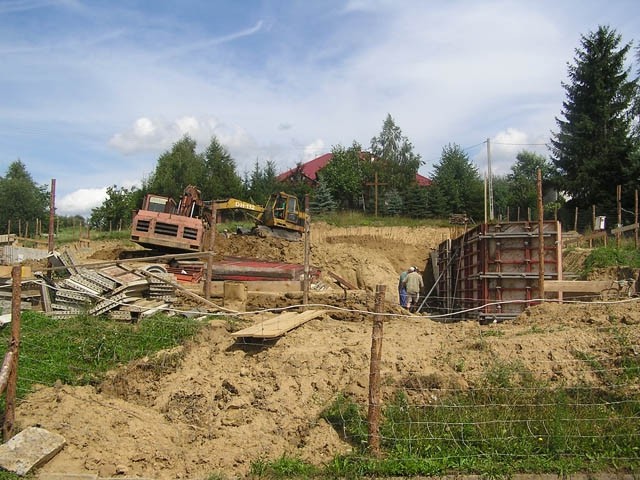

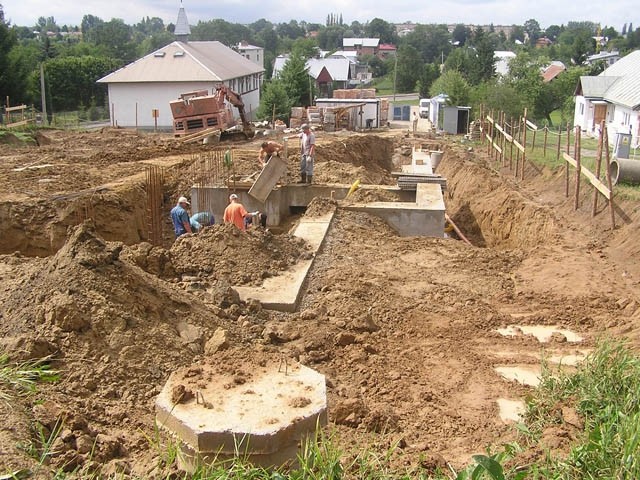

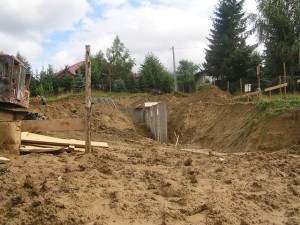

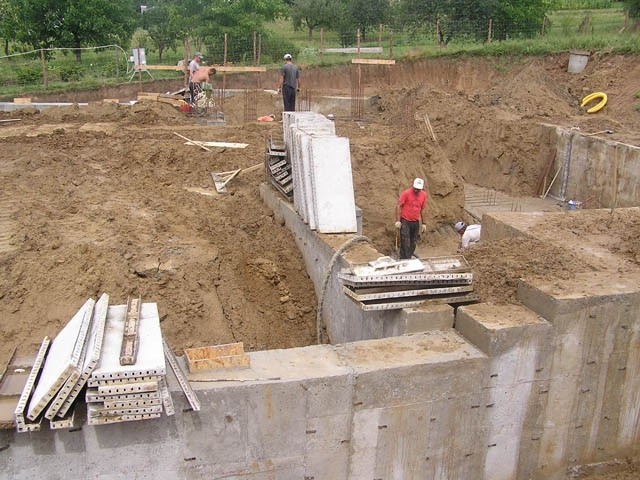

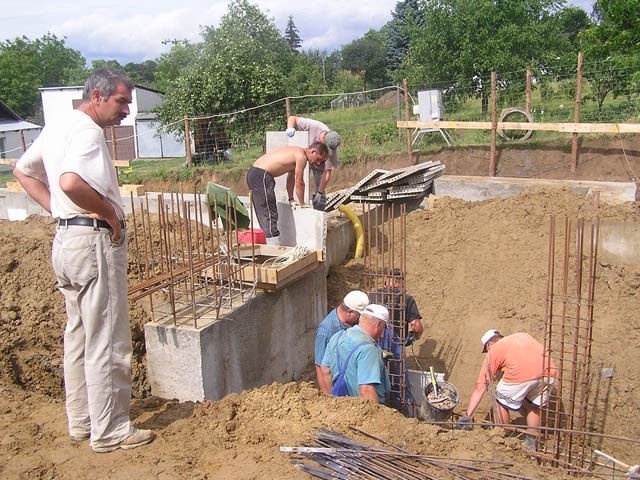

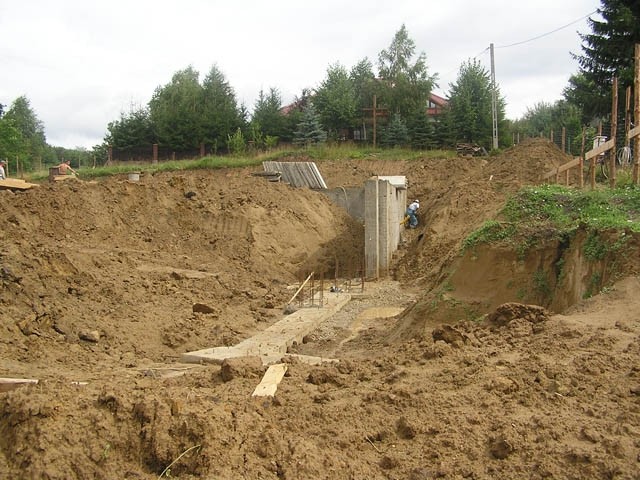

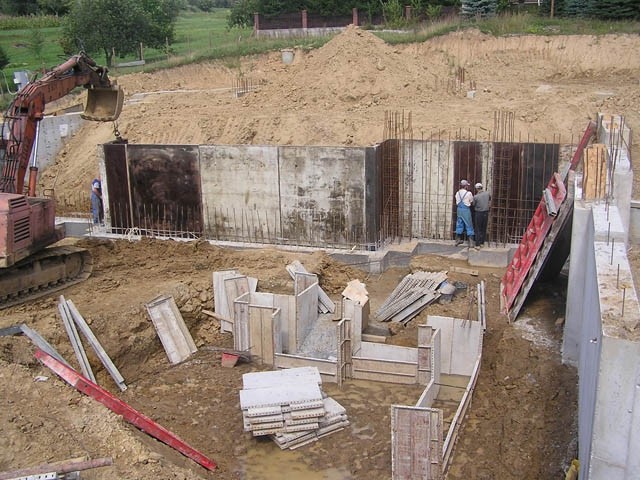

Firma budowlana (KPB) wykonała roboty ziemne i fundamentowe pod ścianę kopuły prezbiterium i na części podpiwniczonej kościoła.
![](/upload/thumbs/20180625-123753-2700248158.jpg)
![](/upload/thumbs/20180625-123801-1724976600.jpg)
![](/upload/thumbs/20180625-123807-9030996046.jpg)
![](/upload/thumbs/20180625-123814-4271517119.jpg)
![](/upload/thumbs/20180625-123824-4700564188.jpg)
![](/upload/thumbs/20180625-123832-6896704191.jpg)
![](/upload/thumbs/20180625-123838-2255662305.jpg)
![](/upload/thumbs/20180625-123847-3429351431.jpg)
![](/upload/thumbs/20180625-123852-6779777916.jpg)
![](/upload/thumbs/20180625-123900-2975290489.jpg)
![](/upload/thumbs/20180625-123906-2113122140.jpg)
![](/upload/thumbs/20180625-123919-5385291294.jpg)
![](/upload/thumbs/20180625-123928-7150917305.jpg)
![](/upload/thumbs/20180625-123936-8116251999.jpg)
![](/upload/thumbs/20180625-123944-3964148171.jpg)
![](/upload/thumbs/20180625-123955-8559591986.jpg)
![](/upload/thumbs/20180625-124001-5588700172.jpg)
![](/upload/thumbs/20180625-124007-7209105958.jpg)
![](/upload/thumbs/20180625-124016-8031586756.jpg)
![](/upload/thumbs/20180625-124023-1682886898.jpg)
![](/upload/thumbs/20180625-124029-5379327938.jpg)
![](/upload/thumbs/20180625-124036-2907856804.jpg)
![](/upload/thumbs/20180625-124042-5806098627.jpg)

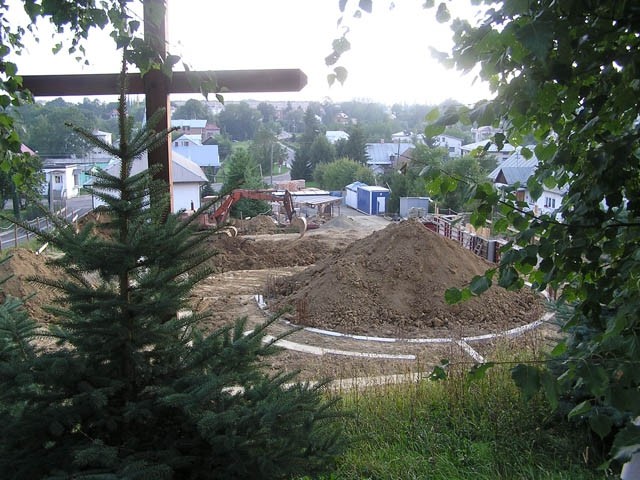

![](/upload/thumbs/20180625-124047-6166052375.jpg)

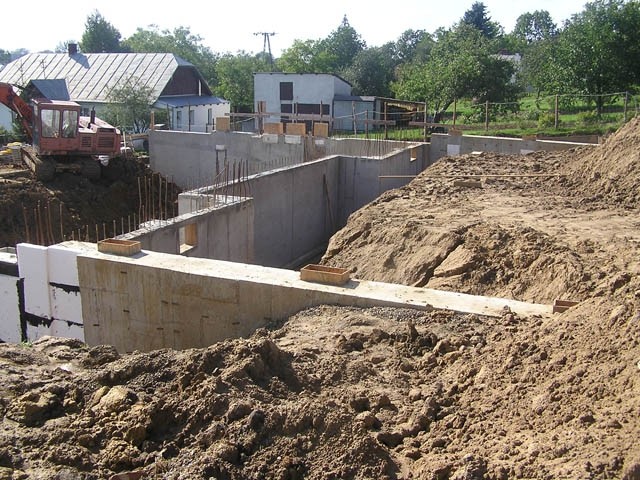

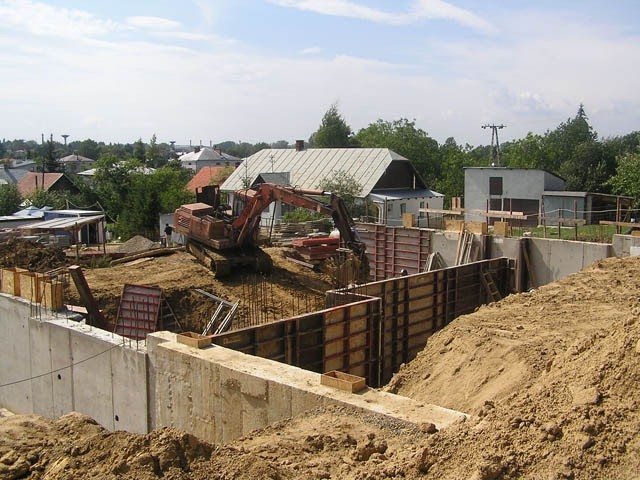

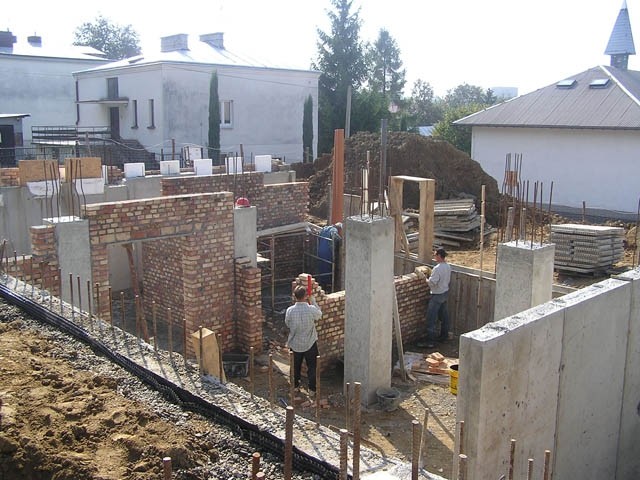

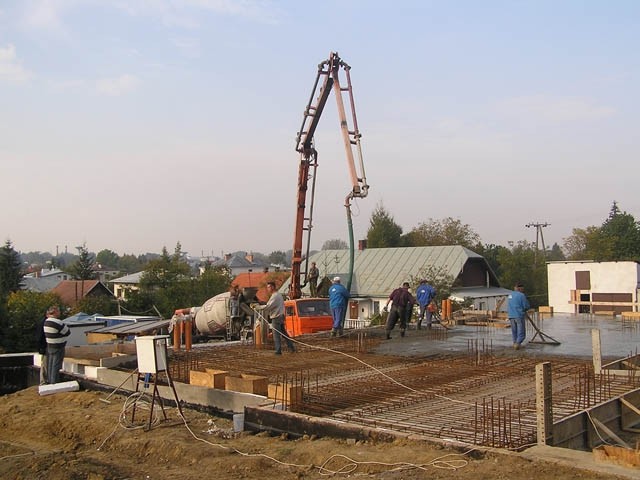

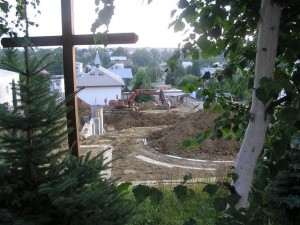

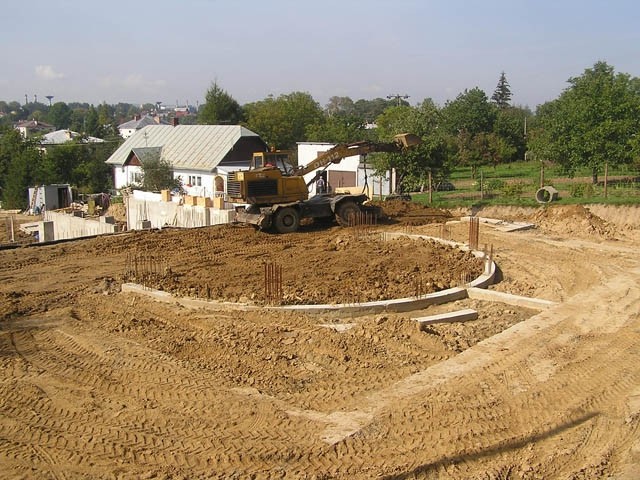

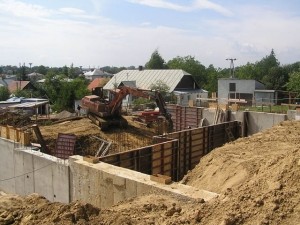

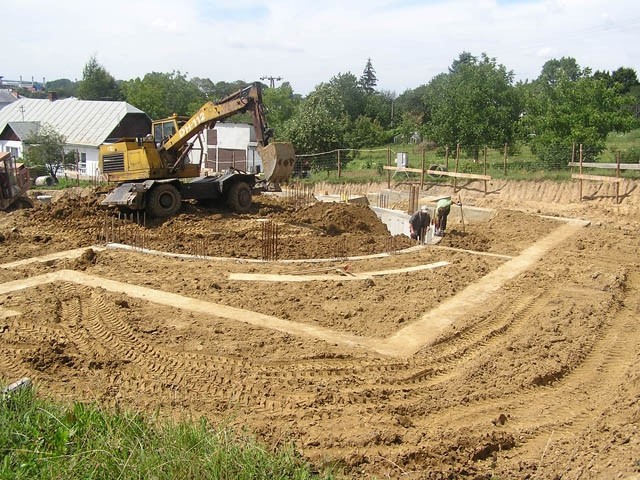

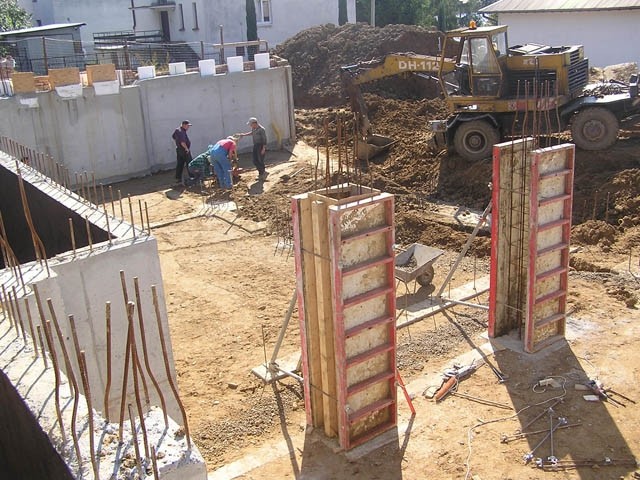

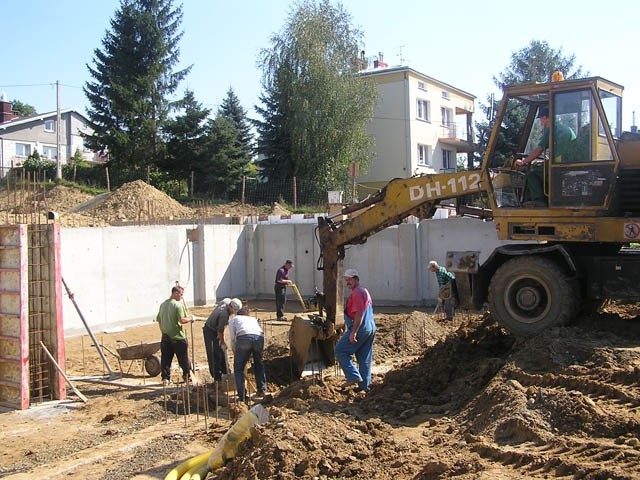

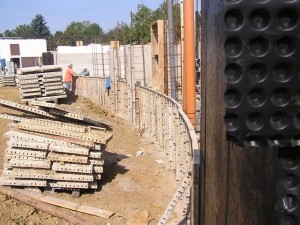

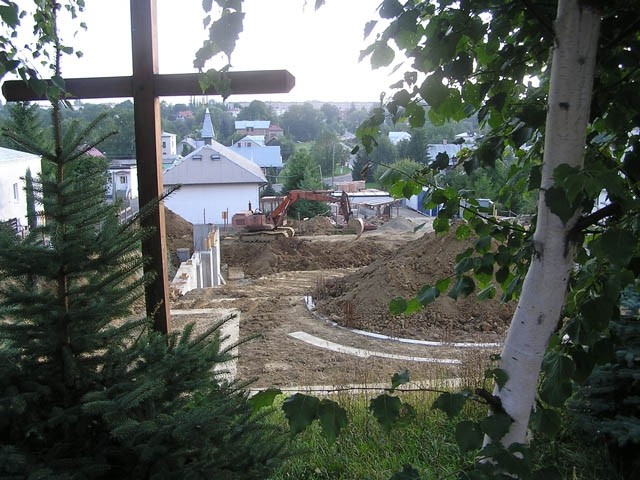

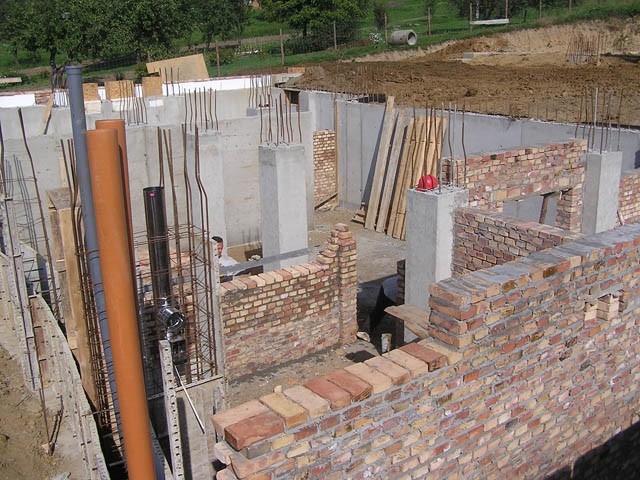

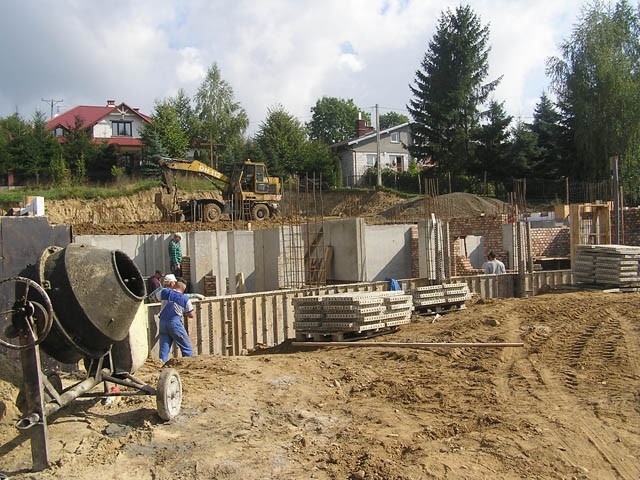

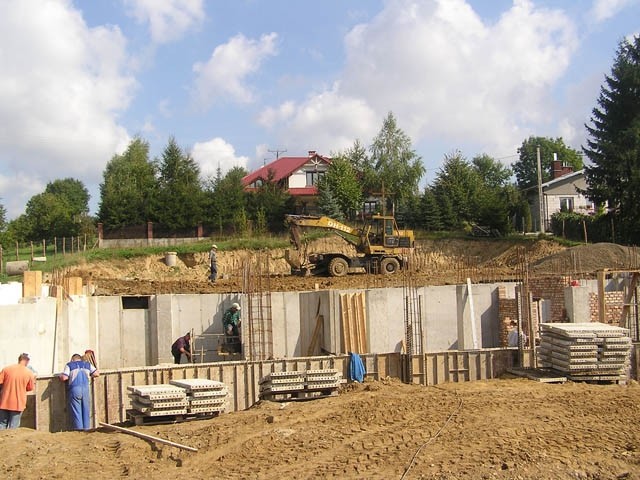

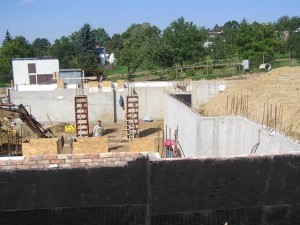

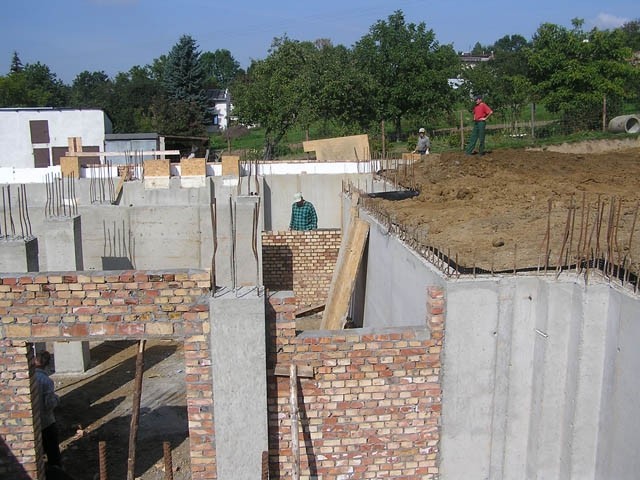

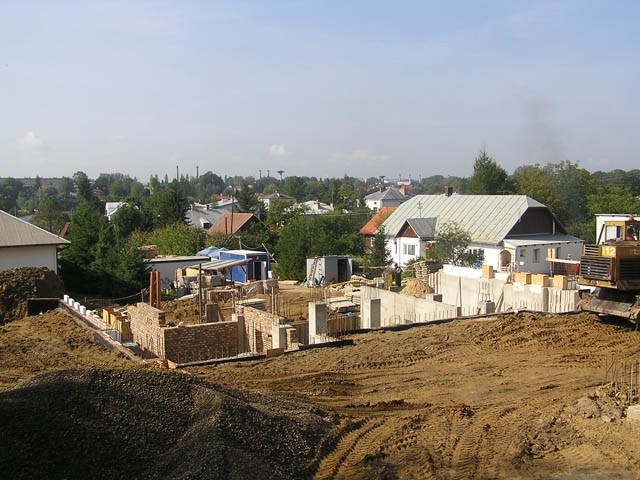

wrzesień

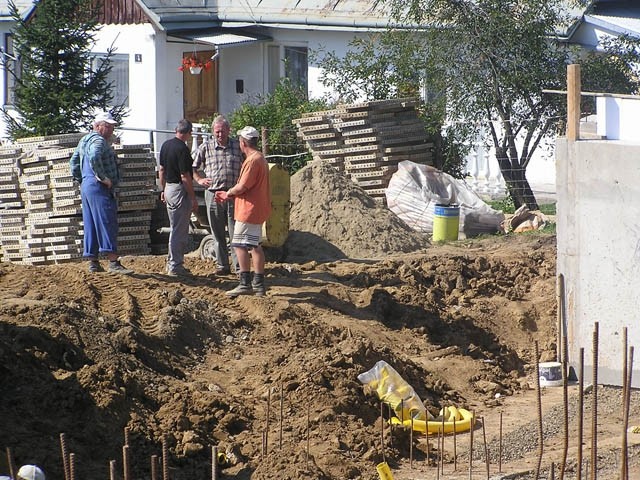

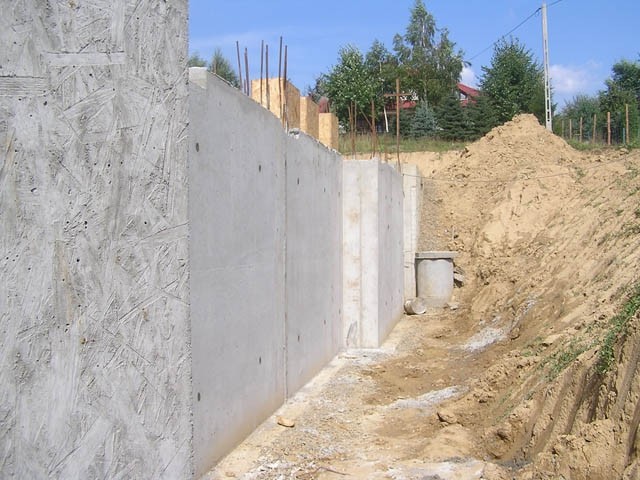

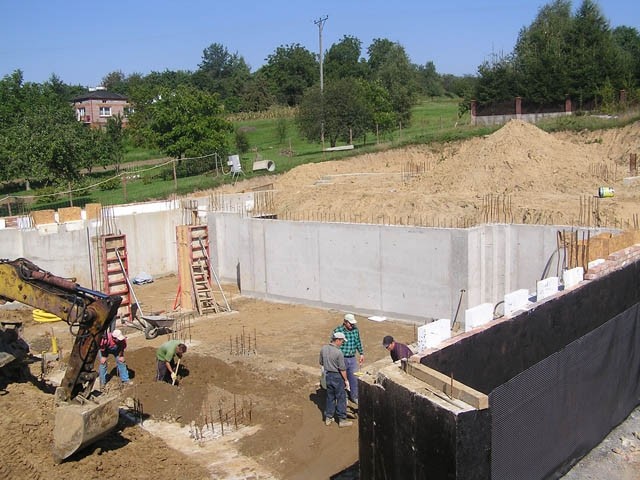

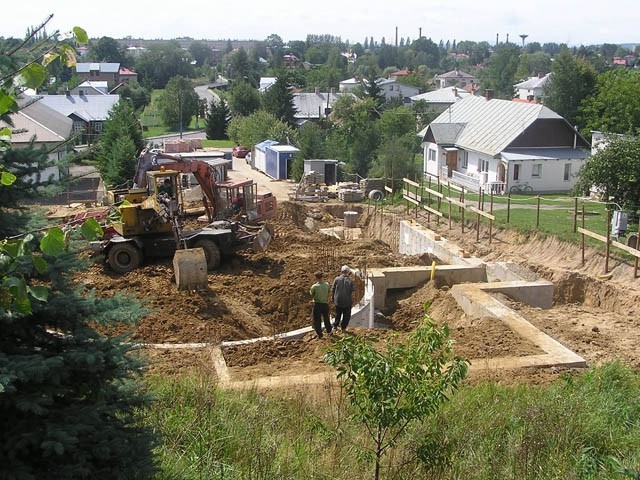

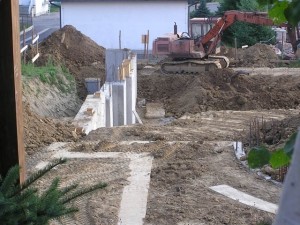

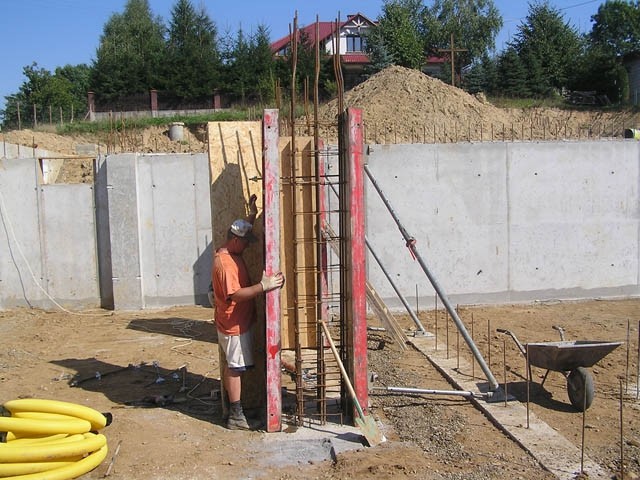

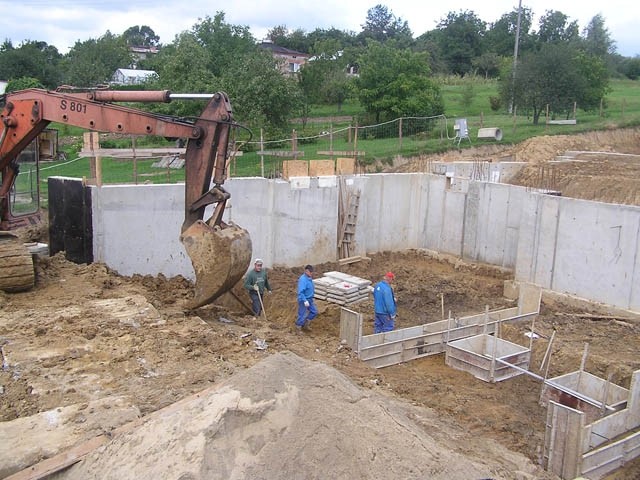

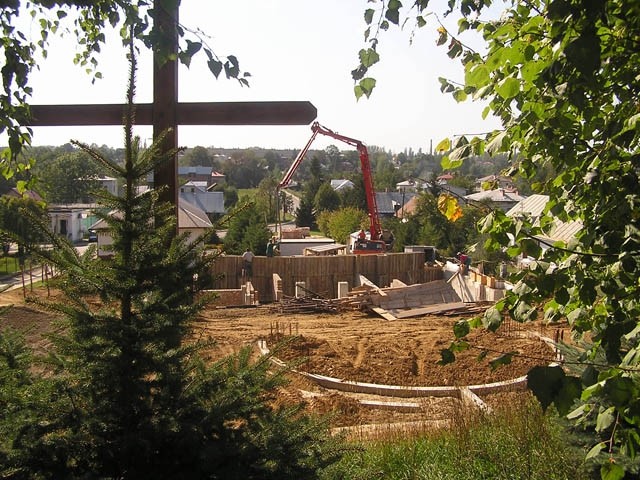

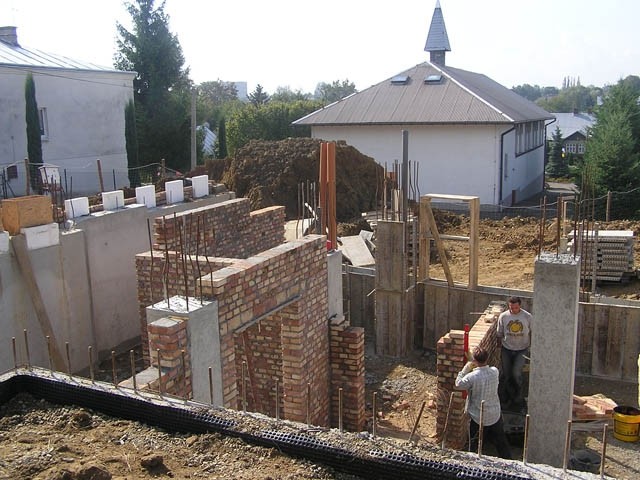

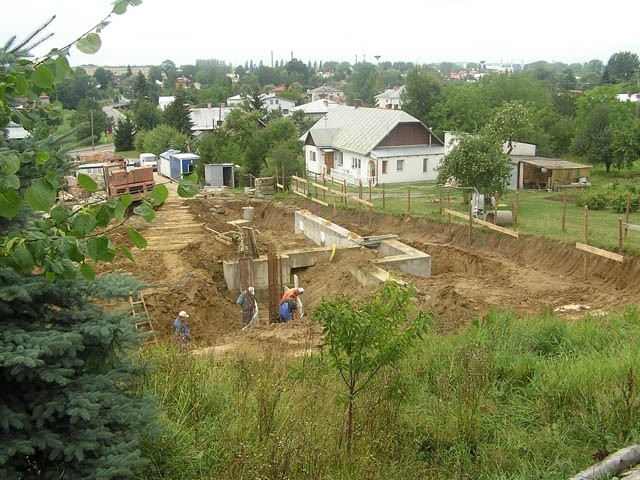

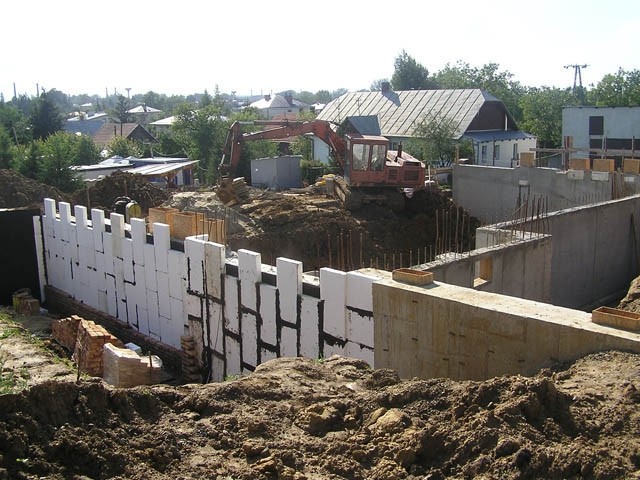

Kontynuacja prac w części podpiwniczonej kościoła:

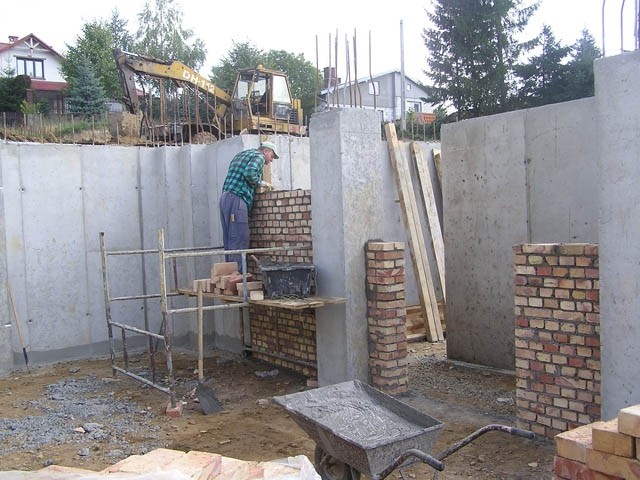

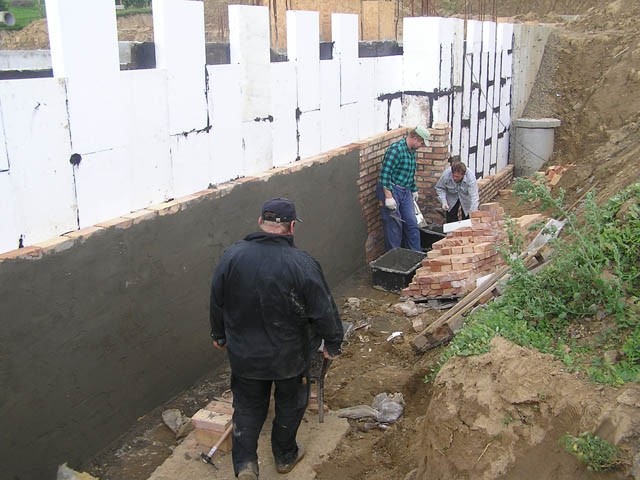

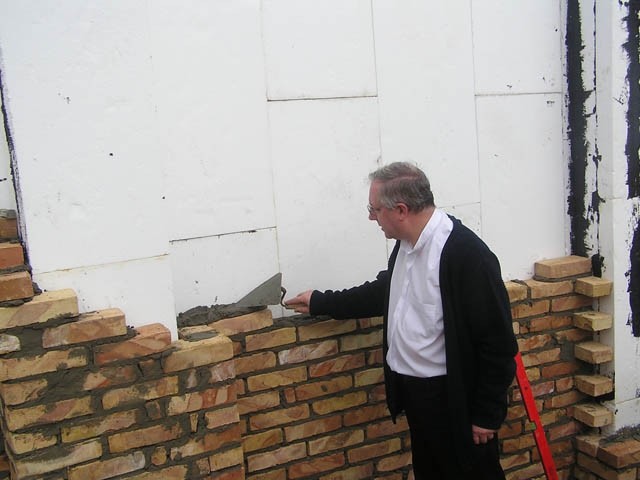

- ocieplenie i obmurówka zewnętrznych ścian piwnic
- drenaż odwadniający

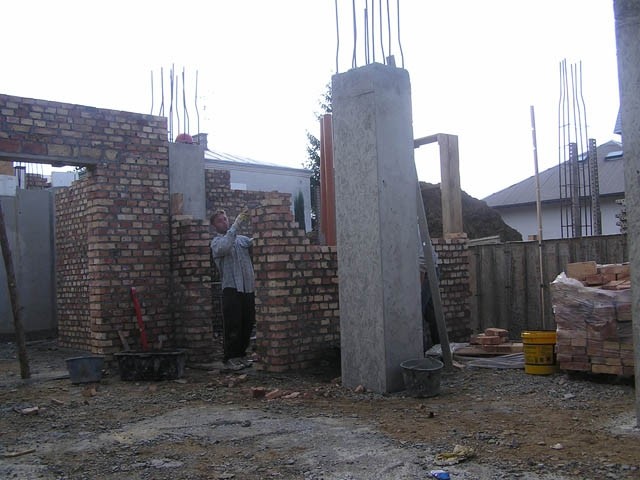

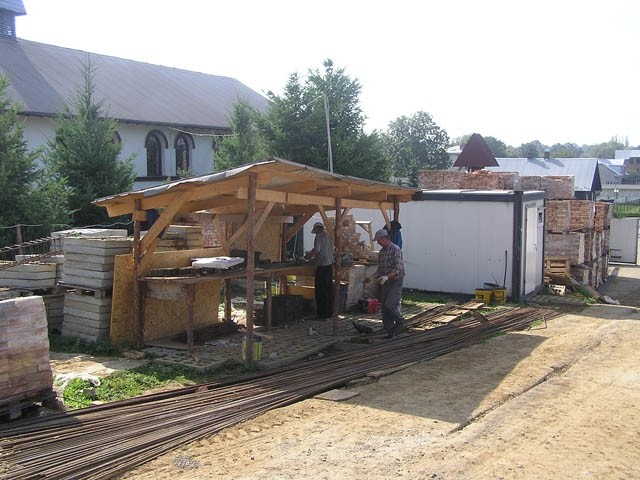

- budowa słupów i ścian nośnych w piwnicach

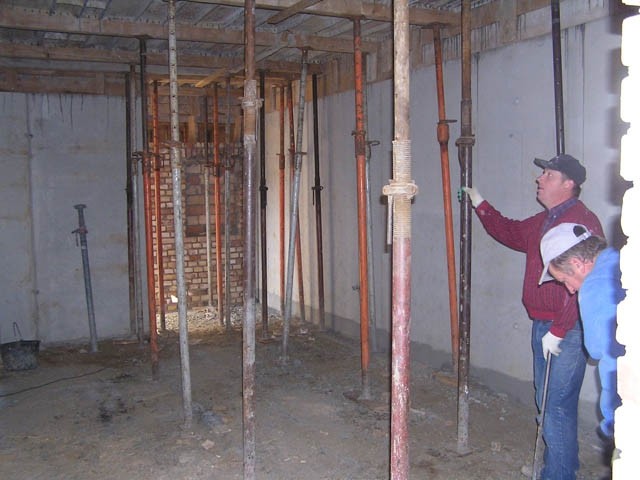

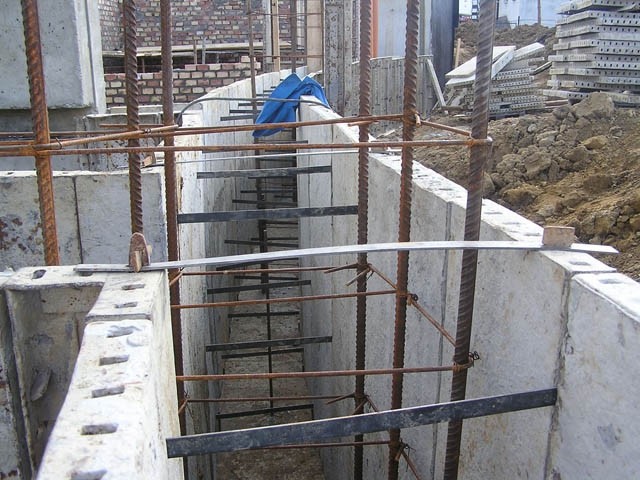

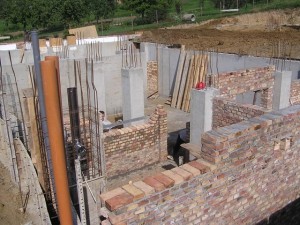

- zbrojenie płyty stropowej
![](/upload/thumbs/20180625-124611-4683955309.jpg)
![](/upload/thumbs/20180625-124618-1877560595.jpg)
![](/upload/thumbs/20180625-124624-6649096084.jpg)
![](/upload/thumbs/20180625-124631-6913815005.jpg)
![](/upload/thumbs/20180625-124638-7976094140.jpg)
![](/upload/thumbs/20180625-124643-5507219819.jpg)
![](/upload/thumbs/20180625-124648-7025739720.jpg)
![](/upload/thumbs/20180625-124654-5031344191.jpg)
![](/upload/thumbs/20180625-124700-9929587097.jpg)
![](/upload/thumbs/20180625-124715-9878375841.jpg)
![](/upload/thumbs/20180625-124729-8719311992.jpg)
![](/upload/thumbs/20180625-124741-9401490919.jpg)
![](/upload/thumbs/20180625-124751-9403020512.jpg)
![](/upload/thumbs/20180625-124802-8133862490.jpg)
![](/upload/thumbs/20180625-124809-9932515629.jpg)
![](/upload/thumbs/20180625-124815-9660844235.jpg)
![](/upload/thumbs/20180625-124821-9060930031.jpg)
![](/upload/thumbs/20180625-124830-1858922367.jpg)
![](/upload/thumbs/20180625-124843-4680338876.jpg)
![](/upload/thumbs/20180625-124853-1569208709.jpg)
![](/upload/thumbs/20180625-124900-3729244827.jpg)
![](/upload/thumbs/20180625-124913-2376908695.jpg)
![](/upload/thumbs/20180625-124919-1058552980.jpg)
![](/upload/thumbs/20180625-124925-8513548655.jpg)
![](/upload/thumbs/20180625-124932-2604226639.jpg)
![](/upload/thumbs/20180625-124938-3547825473.jpg)
![](/upload/thumbs/20180625-124946-3928696678.jpg)
![](/upload/thumbs/20180625-124957-1053578911.jpg)
![](/upload/thumbs/20180625-125008-3688529912.jpg)
![](/upload/thumbs/20180625-125014-1340481058.jpg)
![](/upload/thumbs/20180625-125023-4151337784.jpg)
![](/upload/thumbs/20180625-125031-1522371777.jpg)
![](/upload/thumbs/20180625-125038-0736071575.jpg)

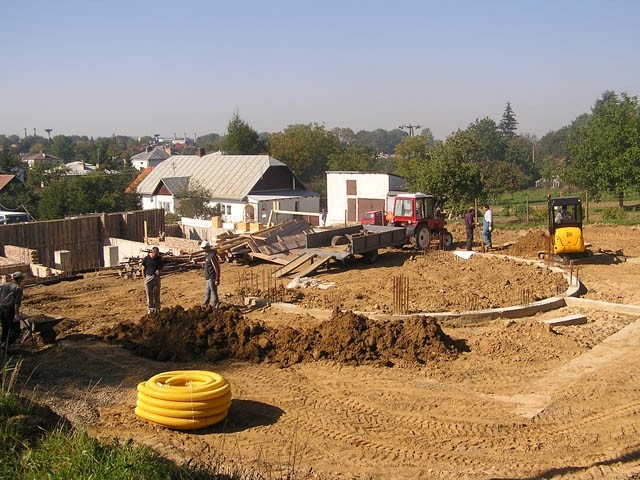

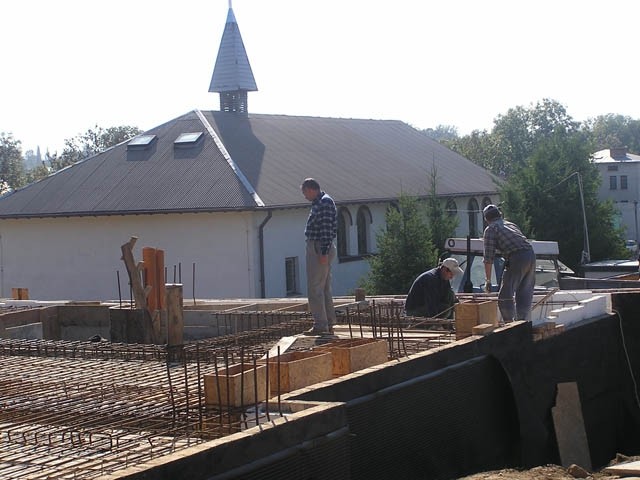

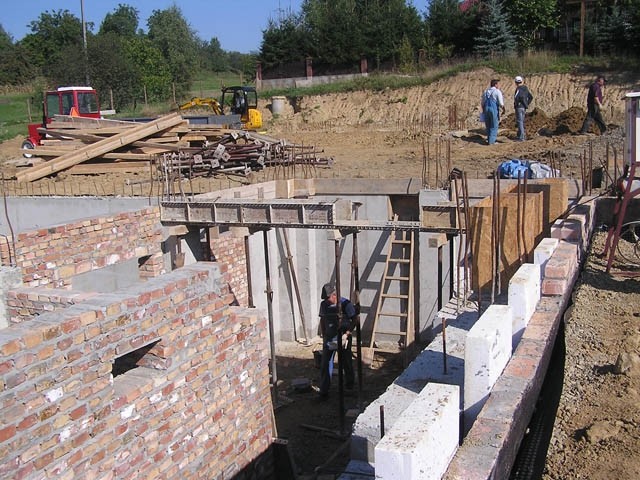

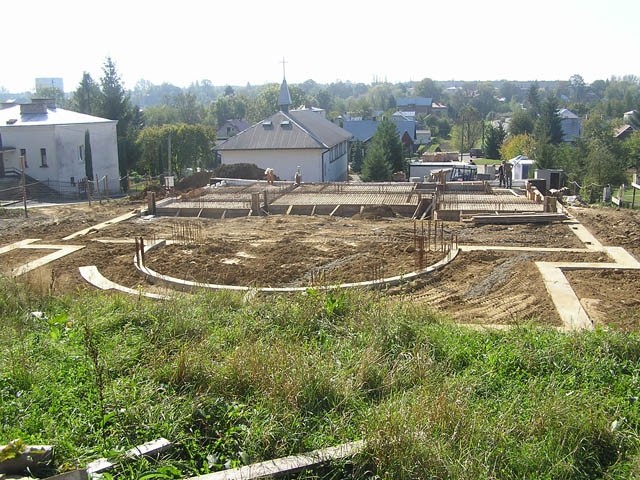

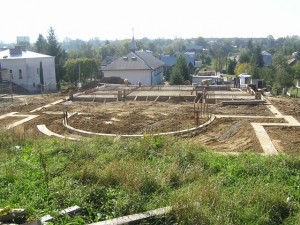

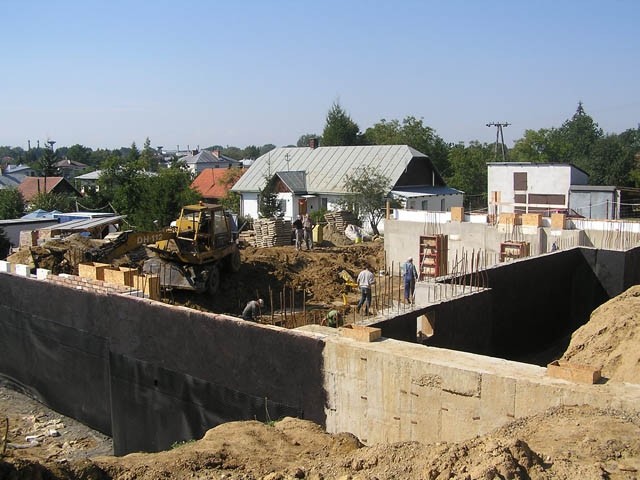

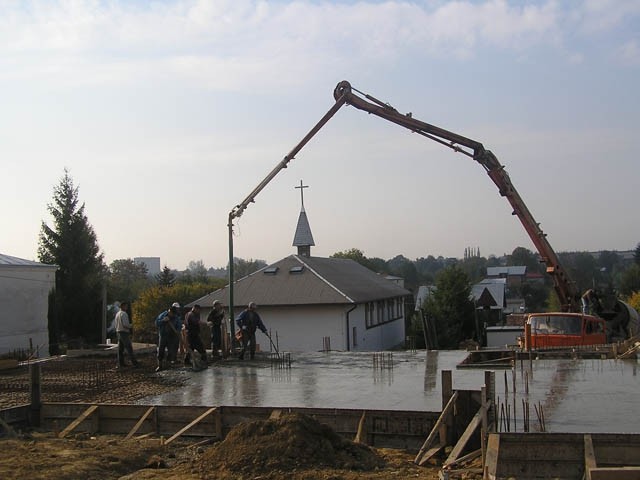

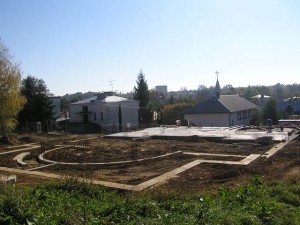

październik

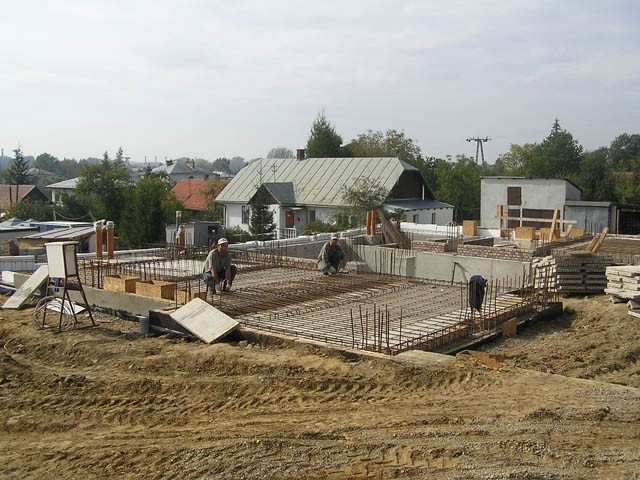

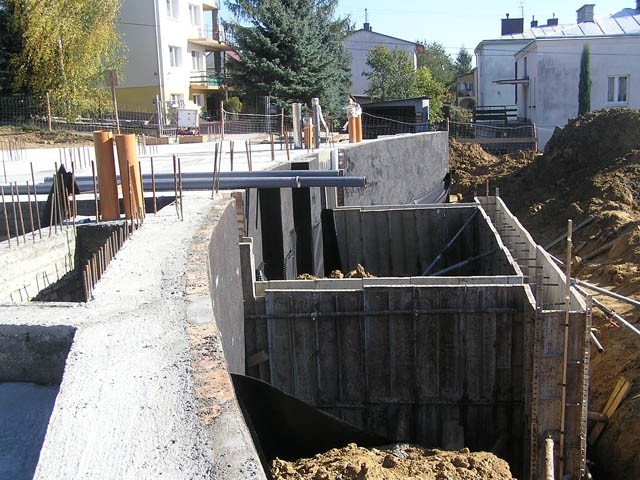

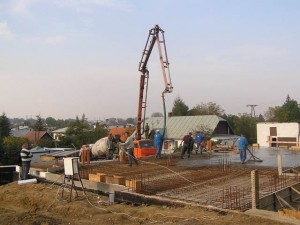

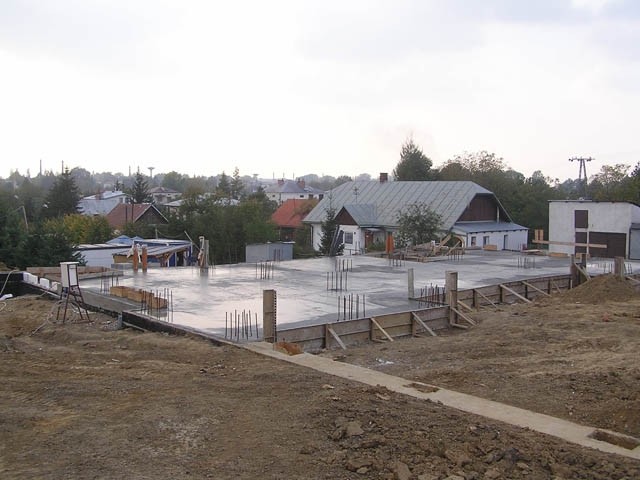

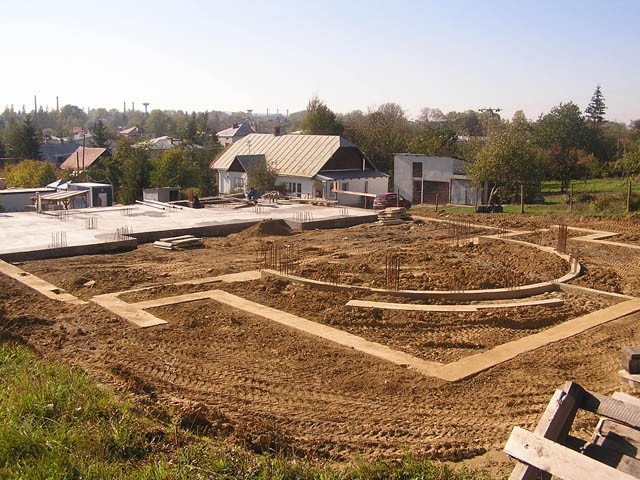

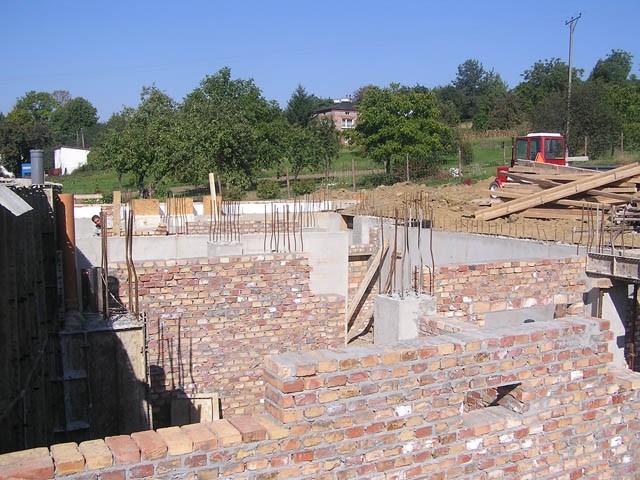

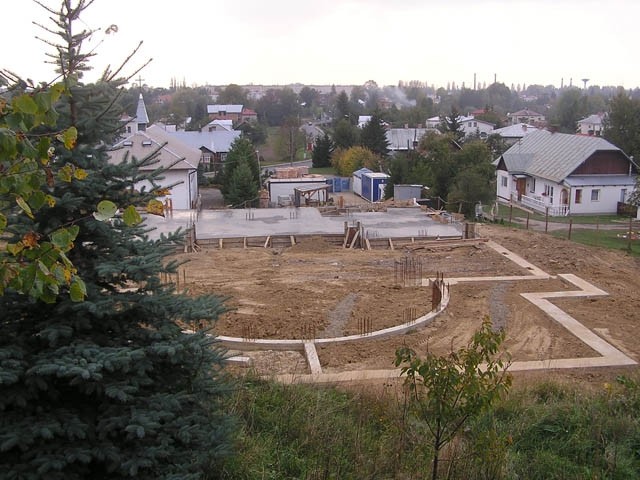

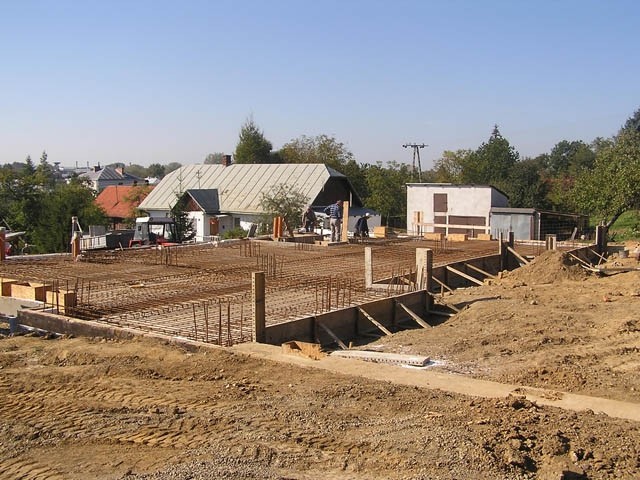

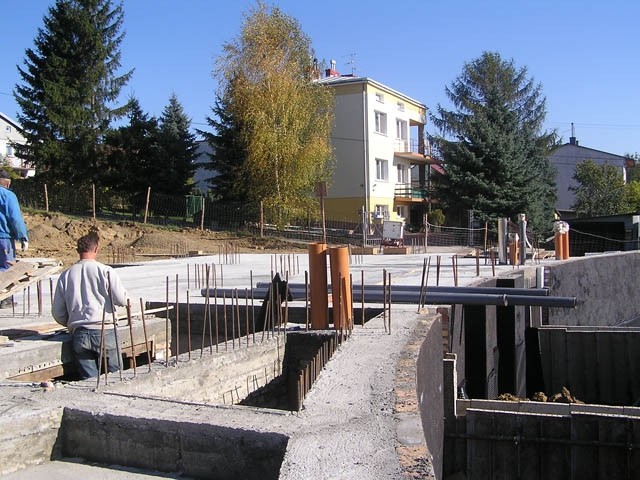

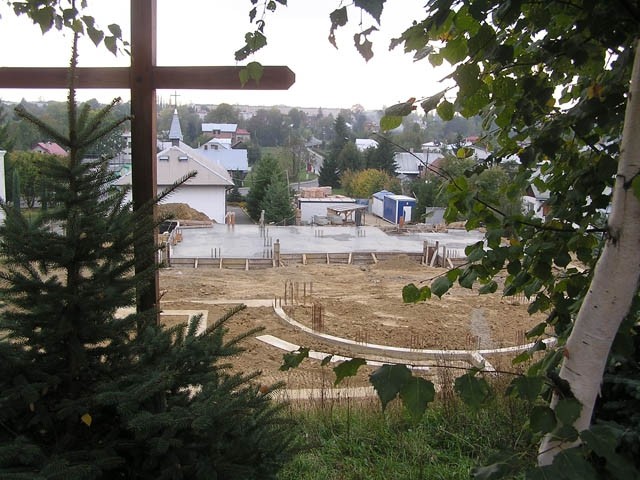

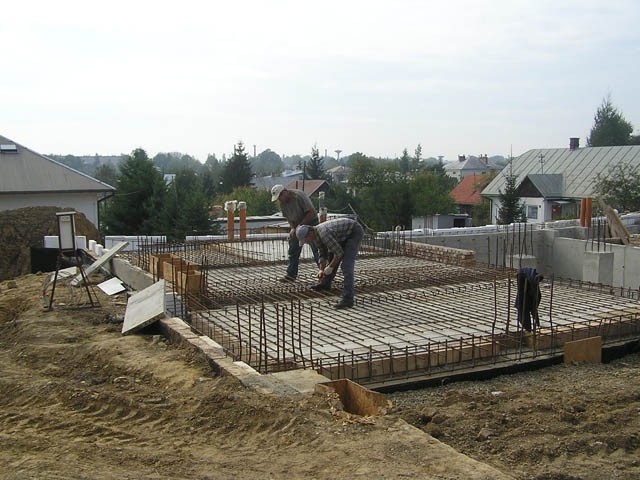

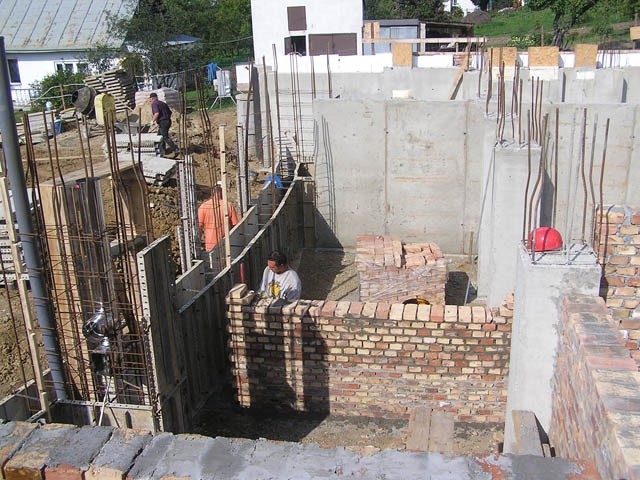

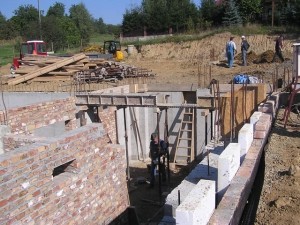

- wykonanie i ułożenie zbrojenia płyty stropowej
- zalanie płyty betonem

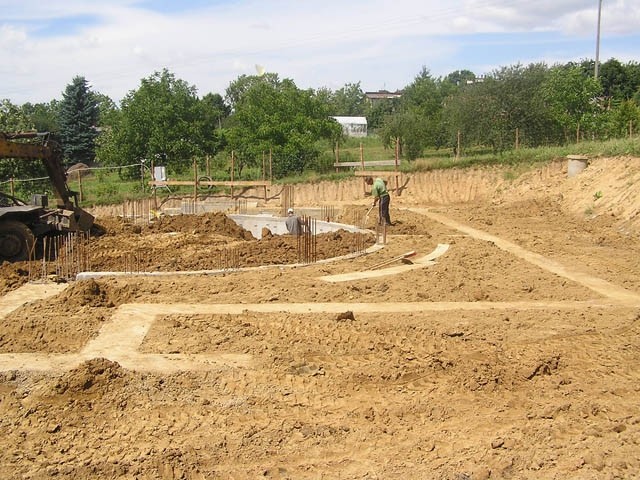

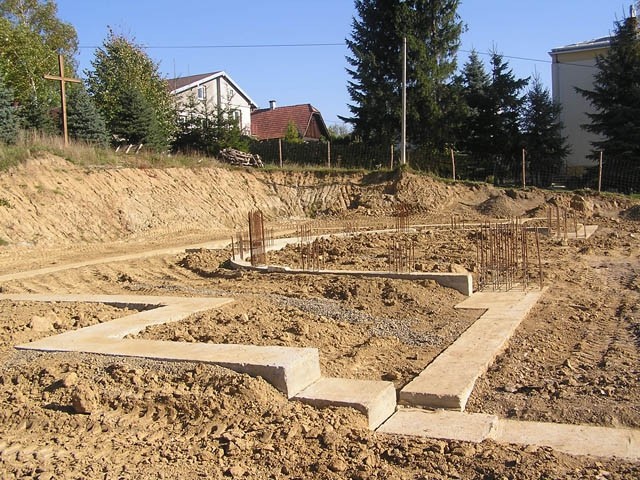

- wykonanie fundamentu pod wejście główne

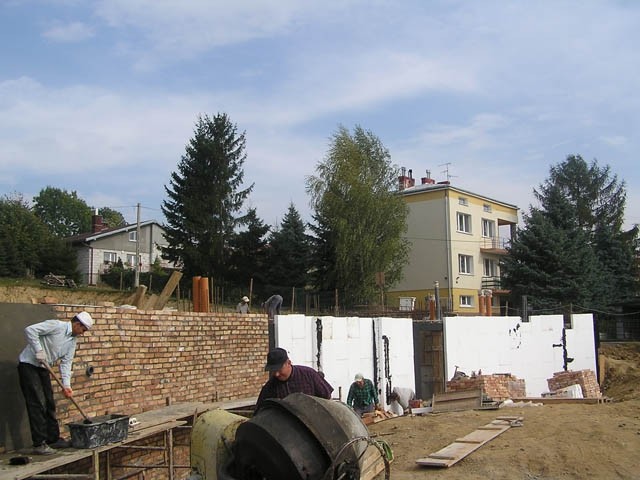

- obsypanie fundamentów ziemią
![](/upload/thumbs/20180625-125734-8327268329.jpg)
![](/upload/thumbs/20180625-125742-8519628511.jpg)
![](/upload/thumbs/20180625-125751-0114161227.jpg)
![](/upload/thumbs/20180625-125759-1537091954.jpg)
![](/upload/thumbs/20180625-125807-6757925855.jpg)
![](/upload/thumbs/20180625-125814-5362283703.jpg)
![](/upload/thumbs/20180625-125821-1762287471.jpg)
![](/upload/thumbs/20180625-125828-7589984152.jpg)
![](/upload/thumbs/20180625-125837-0768133448.jpg)
![](/upload/thumbs/20180625-125844-4486497069.jpg)
![](/upload/thumbs/20180625-125851-5780578791.jpg)
![](/upload/thumbs/20180625-125858-9665479009.jpg)
![](/upload/thumbs/20180625-125908-2304061066.jpg)
![](/upload/thumbs/20180625-125916-9698734184.jpg)

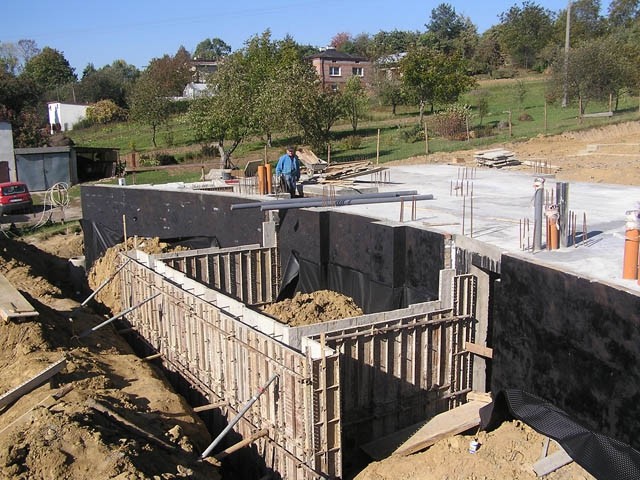

![](/upload/thumbs/20180625-125929-3905735737.jpg)
![](/upload/thumbs/20180625-125936-7436288103.jpg)
![](/upload/thumbs/20180625-125942-4150401344.jpg)
![](/upload/thumbs/20180625-125951-4738637722.jpg)
![](/upload/thumbs/20180625-125958-7356563631.jpg)
![](/upload/thumbs/20180625-130005-4913802779.jpg)
![](/upload/thumbs/20180625-130011-9957024274.jpg)

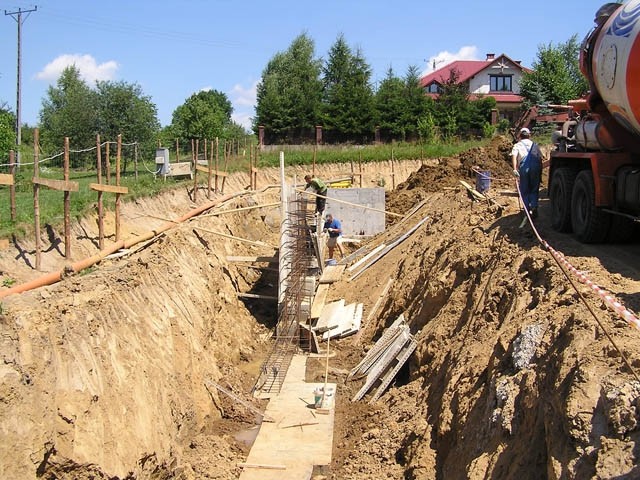

listopad
9 listopada 2006
Podpisanie z Wykonawcą - Krośnieńskim Przedsiębiorstwem Budowanym protokołu odbioru robót I etapu budowy kościoła.
Zakres wykonanych robót stanu zerowego kościoła:
- roboty ziemne (niwelacja terenu, wybranie fundamentów, wywóz i przemieszczenie ziemi ok. 200.000 m3
- stopy i ławy fundamentowe
- ściany fundamentowe
- ściany piwnic
- wylano 320 m3 betonu w szalunkach
- izolacje poziome i pionowe
- drenaż odwadniający (zewnętrzny i podpiwniczenia)
- ocieplenie i obmurówka zewnętrznych ścian piwnic
- strop piwnic
- obsypanie fundamentów ziemią
